Tóm tắt nội dung:
- Hợp đồng xây nhà trọn gói đóng vai trò là tấm khiên pháp lý bảo vệ gia chủ trước rủi ro phát sinh chi phí và vật tư kém chất lượng.
- Nội dung đúc kết 5 năm kinh nghiệm thực chiến, cung cấp checklist thấu hiểu tường tận điều khoản và kỹ thuật đàm phán giúp bạn nắm quyền kiểm soát.
- Mục tiêu: Loại bỏ bẫy câu chữ, đảm bảo an toàn tài chính tuyệt đối.
Hợp đồng xây nhà trọn gói (hay còn gọi là chìa khóa trao tay) không đơn thuần là thủ tục giấy tờ mang tính hình thức. Theo thống kê từ các vụ tranh chấp xây dựng dân dụng năm 2024, có đến 70% mâu thuẫn giữa Chủ nhà và Nhà thầu bắt nguồn từ sự lỏng lẻo trong các điều khoản về kiểm soát phát sinh, chủng loại vật tư và tiến độ thi công (theo Bộ Luật Dân sự & Luật Xây dựng).
Là một chuyên gia quản lý dự án với hơn 5 năm thực chiến tại thị trường TP.HCM cùng Hometalk, tôi đã chứng kiến không ít gia chủ rơi vào cảnh tiến thoái lưỡng nan, chi phí đội lên tới 30-50% chỉ vì thiếu kiến thức pháp lý và chưa tham khảo kỹ báo giá xây dựng trọn gói tại Sài Gòn để làm cơ sở đối chiếu giá trị thực tế.
Bài viết này không nói lý thuyết suông, tôi sẽ giúp bạn “đọc vị” từng bẫy câu chữ, nắm rõ quy định về bảo lãnh thực hiện hợp đồng, chế tài phạt chậm và cách thiết lập phụ lục vật tư chi tiết. Đừng để ngôi nhà mơ ước trở thành gánh nặng tài chính – Hãy cùng tôi rà soát để nắm chắc đằng chuôi ngay sau đây!

1. Hợp đồng xây nhà trọn gói cần ghi những gì để không phát sinh và không bị thiệt?
Một bản hợp đồng xây nhà trọn gói (chìa khóa trao tay) minh bạch bắt buộc phải quy định rõ 10 nội dung cốt lõi để bảo vệ quyền lợi chủ đầu tư và ngăn chặn rủi ro đội vốn. Thực tế cho thấy, nhiều trường hợp phát sinh chi phí và tranh chấp khi sử dụng dịch vụ xây nhà trọn gói TPHCM đều bắt nguồn từ hợp đồng thiếu chi tiết về vật tư, tiến độ và điều kiện thanh toán.
Thay vì bị choáng ngợp bởi ma trận thuật ngữ pháp lý, chủ nhà cần kiểm tra kỹ các điều khoản sau để đảm bảo nhà thầu không thể đôn thêm chi phí vô lý:
- Thông tin pháp lý: Tư cách nhà thầu, mã số thuế, đại diện pháp luật.

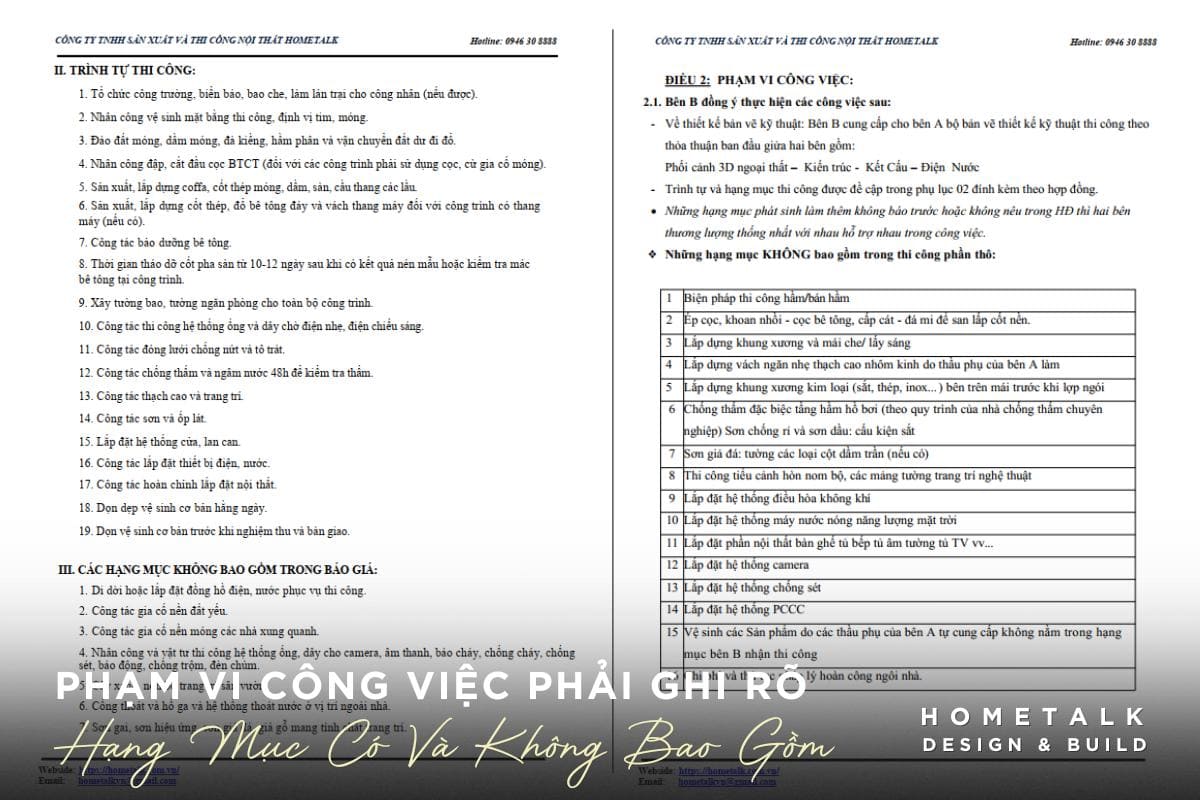

- Phạm vi công việc (Scope): Quy định rõ hạng mục làm và không làm.
- Giá trị & Hình thức khoán: Xác định là khoán gọn (Fixed Price) hay đơn giá điều chỉnh.
- Phụ lục vật tư: Chi tiết thương hiệu, quy cách, chủng loại (tránh từ tương đương).
- Tiến độ thi công: Ngày khởi công, các mốc hoàn thành và ngày bàn giao.
- Tiến độ thanh toán: Chia đợt thanh toán gắn liền với khối lượng nghiệm thu thực tế.
- Chất lượng & Nghiệm thu: Tiêu chuẩn kỹ thuật để đánh giá công trình đạt yêu cầu.
- Bảo hành & Bảo trì: Thời gian cam kết và số tiền giữ lại bảo hành.
- Phạt vi phạm: Chế tài cụ thể khi chậm tiến độ hoặc vi phạm hợp đồng.
- Thanh lý & Giải quyết tranh chấp: Cơ chế xử lý khi có mâu thuẫn.
Nếu phải chọn ra những điểm mấu chốt nhất trong hợp đồng, tôi khuyên bạn hãy ưu tiên kiểm tra hai hạng mục: Danh mục công việc thực hiện và Lộ trình chi trả tiền theo giai đoạn. Đây chính là những vị trí dễ phát sinh mâu thuẫn nhất. Chỉ cần một chút mập mờ trong câu chữ, bạn sẽ rất dễ chịu thiệt thòi hoặc bị đơn vị thi công sử dụng vốn sai mục đích.
1.1 Hợp đồng xây nhà trọn gói là gì?
Hiểu theo cách chính xác nhất, hợp đồng xây nhà trọn gói thường được biết đến với tên gọi chìa khóa trao tay là hình thức ủy thác toàn bộ trách nhiệm thực hiện dự án cho nhà thầu. Thay vì trực tiếp điều phối từng hạng mục nhỏ lẻ, chủ đầu tư sẽ giao quyền cho đơn vị thi công quản lý chuỗi cung ứng và vận hành từ giai đoạn pháp lý, cung ứng vật tư thô, hoàn thiện cho đến tổ chức thi công. Mục tiêu cuối cùng là bàn giao một công trình hoàn thiện, sẵn sàng đưa vào sử dụng ngay lập tức.
Nhiều gia chủ trong lần đầu xây dựng thường nhầm lẫn giữa hình thức này và hợp đồng khoán nhân công. Thực tế, sự khác biệt trọng yếu nằm ở trách nhiệm quản trị nguồn lực và vật liệu:
- Với hợp đồng nhân công: Bạn là người đi mua vật tư, nhà thầu chỉ bán sức lao động. Bạn lo thiếu gạch, thừa cát, quản lý mất mát.
- Với hợp đồng khoán trọn gói xây nhà: Nhà thầu cam kết về kết quả đầu ra cuối cùng. Mọi rủi ro về trượt giá vật tư hay lãng phí trong thi công đều do nhà thầu tự chịu trách nhiệm. Lúc này, vai trò của bạn chuyển dịch từ quản trị nhân công sang giám sát tiêu chuẩn chất lượng vật tư đầu vào.
“Bản chất của hợp đồng trọn gói là sự chuyển giao rủi ro. Chủ nhà chấp nhận trả một khoản phí quản lý (lợi nhuận thầu) để đổi lấy sự an tâm về tiến độ và không bị phát sinh chi phí.” – KTS. Nguyễn Văn Châu, Chuyên gia quản lý dự án xây dựng tại TP.HCM nhận định.
Dưới góc độ pháp lý, hợp đồng này chịu sự điều chỉnh trực tiếp từ Bộ Luật Dân sự 2015 và Luật Xây dựng 2014. Vì vậy, các thỏa thuận bằng lời nói dựa trên niềm tin cá nhân hoàn toàn không có giá trị bảo hộ. Mọi chi tiết kỹ thuật, dù là nhỏ nhất như quy cách phụ kiện ngành nước, đều phải được văn bản hóa cụ thể để đảm bảo tính minh bạch và làm cơ sở giải quyết tranh chấp nếu có phát sinh.
1.2 Hợp đồng trọn gói gồm mấy phần bắt buộc?
Khi cầm trên tay bản dự thảo, bạn cần đóng vai trò như một giám sát viên độc lập để rà soát toàn bộ cấu trúc văn bản. Một bản hợp đồng xây nhà trọn gói cần ghi những gì để được xem là chặt chẽ và an toàn?
Dựa trên kinh nghiệm tư vấn pháp lý cho hàng trăm công trình thực tế tại TP.HCM, tôi khuyên bạn tuyệt đối không đặt bút ký nếu thiếu bất kỳ mục nào trong các nội dung bắt buộc dưới đây. Đây chính là khung sườn pháp lý quan trọng nhất bảo vệ quyền lợi của bạn:
- Thông tin pháp lý: Tư cách nhà thầu (Mã số thuế, Giấy phép ĐKKD, Chứng chỉ năng lực hoạt động xây dựng) và người đại diện.
- Quy mô & Địa điểm: Mô tả chính xác đối tượng thi công (Ví dụ: Nhà phố 1 trệt 2 lầu tại Huyện Cần Giờ hay Biệt thự song lập tại TP Thủ Đức).
- Giá trị & Hình thức giá: Xác nhận rõ là “đơn giá khoán gọn” (Fixed Price) – không thay đổi suốt quá trình thi công.
- Phạm vi công việc: Ranh giới rõ ràng giữa những gì nhà thầu làm và những gì chủ nhà tự lo (tránh tranh cãi việc ai mua bóng đèn, ai lắp máy lạnh).
- Chất lượng & Vật tư: Phải có bảng Phụ lục quy cách vật tư đính kèm (Brand list).
- Tiến độ thực hiện: Ngày khởi công, mốc hoàn thành phần thô, hoàn thiện và ngày bàn giao chìa khóa.
- Tiến độ thanh toán: Lịch trình giải ngân gắn liền với mốc nghiệm thu thực tế (không trả theo ngày tháng).
- Nghiệm thu & Bàn giao: Tiêu chuẩn TCVN cụ thể để đánh giá chất lượng công trình.
- Trách nhiệm và Quyền hạn của các bên: Nghĩa vụ của chủ nhà là thanh toán đúng hạn và cung cấp mặt bằng sạch. Ngược lại, nhà thầu có trách nhiệm thi công đúng tiến độ, đảm bảo an toàn lao động, vệ sinh môi trường và chất lượng công trình như cam kết.
- Bảo hành & Phạt vi phạm: Chế tài kinh tế khi chậm tiến độ (thường 0.1%/ngày) và điều khoản giữ tiền bảo hành.
- Giải quyết tranh chấp: Cơ chế xử lý mâu thuẫn (thương lượng, hòa giải hoặc Tòa án kinh tế).
“Sự chi tiết trong hợp đồng tỷ lệ nghịch với rủi ro tranh chấp. Hợp đồng càng dày, tình cảm chủ – thầu càng bền.”
Thực tế, nhiều gia chủ thường bỏ qua điều khoản giải quyết tranh chấp vì cho rằng không cần thiết. Tuy nhiên, khi phát sinh mâu thuẫn trong quá trình thi công, đây lại là căn cứ cuối cùng giúp bảo vệ quyền lợi của bạn.

1.3 Phạm vi công việc và cột mốc thanh toán
Thực tế cho thấy, phần lớn tranh chấp trong xây dựng nhà ở không xuất phát từ lỗi kỹ thuật, mà đến từ sự thiếu rõ ràng trong phạm vi công việc và cách thanh toán trong hợp đồng. Khi hai nội dung này không được quy định chặt chẽ, gia chủ rất dễ rơi vào thế bị động trong quá trình thi công.
Nếu không khóa chặt hai đầu mối này, bạn rất dễ rơi vào thế bị động:
Về Phạm vi (Scope): Nhiều nhà thầu thường ghi rất chung chung như “Thi công hệ thống điện nước”. Đến lúc hoàn thiện, họ “lật bài ngửa”: Hợp đồng chỉ bao gồm đi ống âm tường, còn việc lắp đặt bồn cầu, lavabo hay đèn trang trí là việc của bên bán thiết bị. Kết quả? Bạn phải móc hầu bao thuê thợ ngoài lắp đặt với giá cao.
Giải pháp: Hãy yêu cầu liệt kê rõ danh mục “Công việc bao gồm” và “Công việc KHÔNG bao gồm”. Xem chi tiết cách soi bẫy câu chữ tại: [Phạm vi hạng mục trong hợp đồng xây nhà]
Về Thanh toán (Payment): Sai lầm chết người là để nhà thầu ứng trước 30-40% khi chưa làm gì cả. Nếu họ cầm tiền rồi làm chậm, bạn chẳng còn công cụ nào để ép tiến độ.
Giải pháp: Tiền phải đi theo tiến độ thực tế. Nguyên tắc thanh toán theo mốc là: “Làm xong móng – Nghiệm thu móng – Trả tiền móng”. Giữ cán dao đằng chuôi giúp bạn an tâm tuyệt đối.

1.4 Các phụ lục quan trọng: vật tư – bản vẽ – bảng công việc (BOQ)
Đừng bao giờ ký hợp đồng xây nhà trọn gói mà thiếu các Phụ lục đính kèm. Nếu hợp đồng chính là bộ khung xương, thì các phụ lục này chính là “da thịt” quyết định ngôi nhà bạn sang hay hèn, bền hay dở.
Có 3 loại phụ lục bạn bắt buộc phải yêu cầu nhà thầu cung cấp và ký đóng dấu giáp lai:

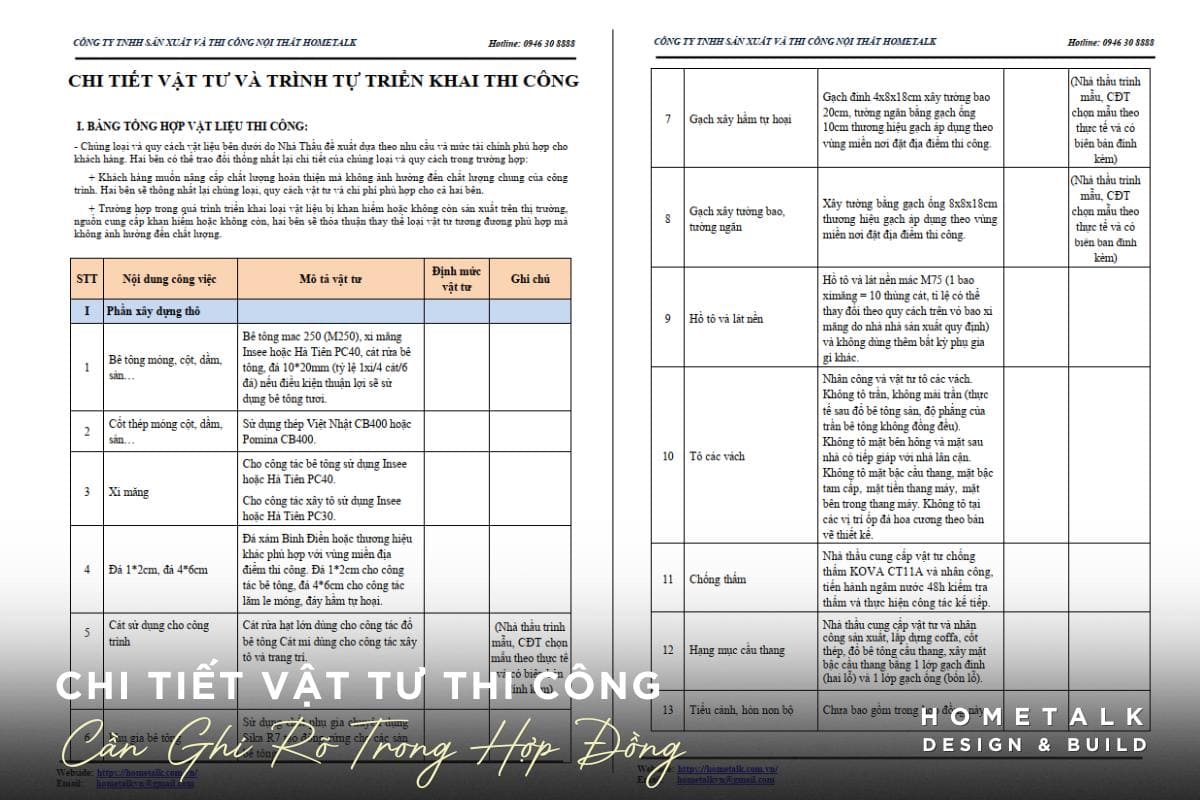

- Phụ lục vật tư (Brand List): Đây là nơi dễ bị rút ruột nhất. Tuyệt đối không chấp nhận những cụm từ vô thưởng vô phạt như “Gạch loại 1”, “Sơn cao cấp”, “Dây điện tốt”. Hãy yêu cầu ghi chi tiết theo công thức 3 dòng sau:
- Tên vật tư: Gạch lát nền phòng khách.
- Quy cách: Kích thước 80x80cm, xương granite, bề mặt bóng kiếng.
- Thương hiệu: Đồng Tâm (hoặc Vietceramics), Mã số: XYZ-123, Đơn giá dự toán: 350.000đ/m2.

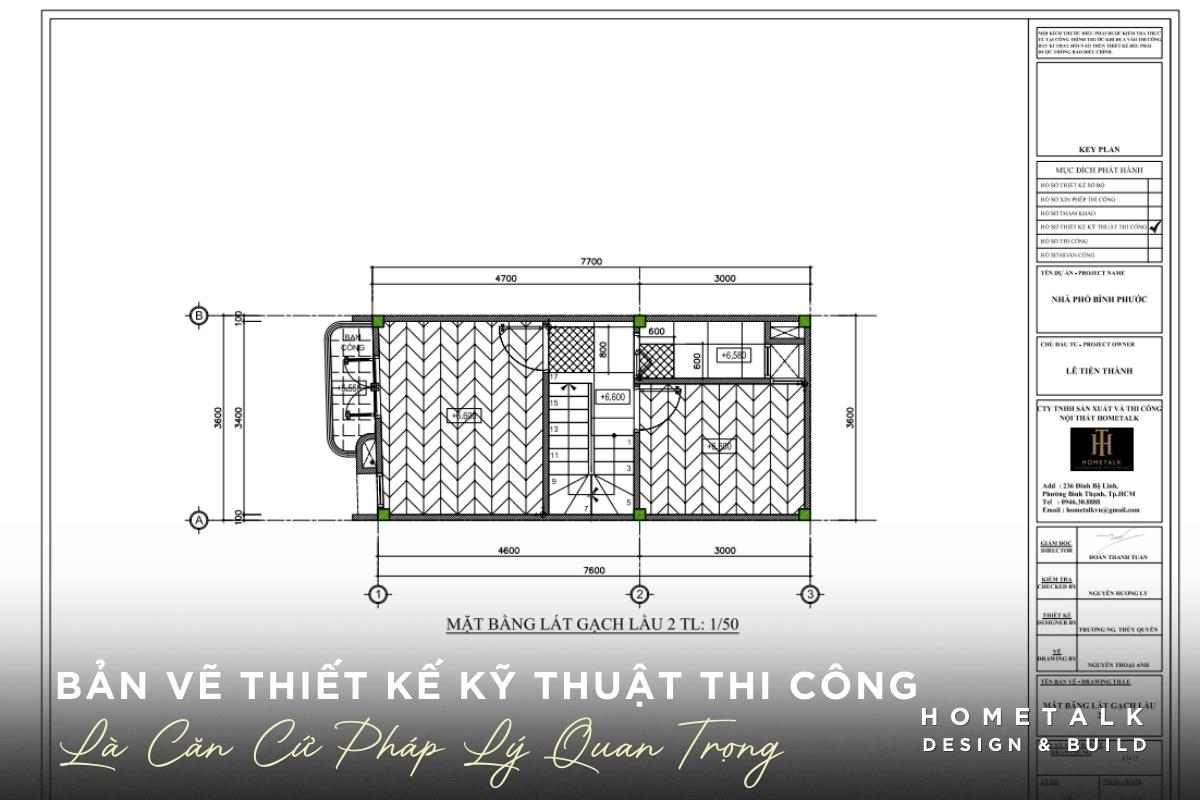

- Phụ lục bản vẽ: Bản vẽ thiết kế kỹ thuật thi công cần được in ra và ký nháy từng trang. Đây là “thước đo” pháp lý duy nhất để đối chiếu khi nghiệm thu. Nếu thợ xây lệch tường 5cm so với bản vẽ này, bạn có quyền yêu cầu đập đi làm lại.
- Bảng công việc BOQ (Bill of Quantities): Nhiều gia chủ bỏ qua bảng này vì nhìn “nhức đầu”. Nhưng bảng công việc BOQ chính là công cụ giúp bạn kiểm soát khối lượng, tránh tình trạng nhà thầu cố tình báo thiếu hạng mục để chào giá rẻ, rồi sau này tính phát sinh vô tội vạ.
Xem chi tiết cách đọc và kiểm tra bảng này tại: Bảng công việc trong hợp đồng xây nhà (BOQ)
1.5 Bẫy điều khoản trong hợp đồng thường gặp
Trong hơn 5 năm làm nghề và trực tiếp tư vấn cho nhiều ca phải xử lý hậu quả, tôi nhận ra rằng một hợp đồng minh bạch chính là ranh giới rất mong manh giữa một tổ ấm vận hành êm ấm và một công trình ngập trong mâu thuẫn, kiện tụng.
Nếu bạn đang cầm trên tay bản dự thảo hợp đồng và nhận thấy 5 dấu hiệu cảnh báo dưới đây, hãy tạm dừng việc ký kết và yêu cầu làm rõ ngay lập tức.
- Lạm dụng cụm từ tương đương: Đây là cái bẫy kinh điển nhất. Ví dụ: “Gạch Vietceramics hoặc tương đương”. Tương đương ở đây là về giá, về thương hiệu hay về màu sắc? Nếu không định nghĩa rõ, nhà thầu sẽ mặc nhiên chọn loại rẻ nhất để tối ưu lợi nhuận. Hãy yêu cầu ghi: Tương đương về thông số kỹ thuật và đơn giá, phải được chủ đầu tư duyệt mẫu thực tế.
- Thiếu Phụ lục vật tư chi tiết: Hợp đồng chỉ ghi chung chung “Sơn nước ngoại thất loại tốt”, “Cửa gỗ công nghiệp”. Đây là dấu hiệu của hợp đồng mập mờ. Bạn cần một bảng Brand List ghi rõ: Mã số, Hãng sản xuất, Quy cách, Đơn giá tham chiếu.
- Áp dụng lịch thanh toán theo thời gian cố định: Ví dụ: “Ngày 15/10 thanh toán đợt 2”. Điều này cực kỳ rủi ro! Nếu đến ngày đó trời mưa, thợ nghỉ, công trình chưa xong sàn mà bạn vẫn bị áp lực phải trả tiền thì bạn đang “cầm đằng lưỡi”.
- Tiến độ hứa suông: Chỉ ghi “Cố gắng hoàn thành trong 4 tháng” mà không có bảng tiến độ Gantt Chart chi tiết và không có chế tài phạt chậm cụ thể (ví dụ: phạt 0.1%/ngày).
- Không có quy trình duyệt thay đổi (Variation Order): Khi bạn muốn dời một bức tường hay đổi mẫu gạch, nhà thầu cứ thế làm mà không báo giá. Đến ngày quyết toán, họ đưa ra con số “trên trời” khiến bạn ngã ngửa.

1.6 Checklist câu hỏi trước khi ký hợp đồng xây nhà trọn gói
Đừng chỉ đọc, hãy phỏng vấn ngược lại nhà thầu. Cách họ trả lời 5 câu hỏi này sẽ tiết lộ năng lực và sự “tử tế” của họ. Đây là checklist chủ nhà cần kiểm tra gì trước khi ký để nắm đằng chuôi:
- Về trượt giá: Hợp đồng này là khoán gọn cố định hay đơn giá điều chỉnh. Trong trường hợp giá sắt thép hoặc xi măng tăng mạnh trong năm 2026, bên nào sẽ chịu rủi ro phát sinh. Câu trả lời an toàn là nhà thầu chịu toàn bộ rủi ro về biến động giá.
- Về phạm vi loại trừ: Những hạng mục nào không nằm trong gói thầu này. Ví dụ như đồng hồ điện nước, chi phí xin phép sử dụng vỉa hè, phí dọn dẹp vệ sinh cho phường hoặc các khoản hành chính khác. Câu hỏi này giúp bạn tránh tình trạng phát sinh bất ngờ vì những phần việc tưởng như hiển nhiên.
- Về thay đổi vật tư: Nếu trong quá trình thi công muốn đổi vật tư, chẳng hạn gạch lát nền từ mức giá thấp lên loại cao hơn, cách tính chênh lệch và bù trừ chi phí sẽ được áp dụng như thế nào. Nhà thầu cần trình bày rõ nguyên tắc tính toán, không phải báo giá cảm tính.
- Về quy trình nghiệm thu: Công trình sẽ được nghiệm thu dựa trên tiêu chuẩn nào. Có lập biên bản nghiệm thu và ký xác nhận từng giai đoạn quan trọng như sắt thép, cốp pha, bê tông trước khi che lấp hay không. Nếu không có nghiệm thu giai đoạn, rủi ro kỹ thuật sẽ dồn toàn bộ về phía chủ nhà.
- Về bảo hành: Chính sách bảo hành được áp dụng cụ thể ra sao. Nhà thầu có chấp nhận để chủ nhà giữ lại khoảng 2 đến 3 phần trăm giá trị hợp đồng trong thời gian 12 tháng làm tiền bảo lãnh bảo hành hay không. Phản ứng của nhà thầu với câu hỏi này thường nói lên rất nhiều điều.
Để đối chiếu xem câu trả lời của họ có khớp với chuẩn mực pháp lý không, bạn có thể tham khảo: [Mẫu hợp đồng xây nhà (Word/PDF) – tải miễn phí]
2. Vai trò của nhà thầu và chủ nhà theo từng giai đoạn hợp đồng
Để quản lý nhà thầu hiệu quả mà không cần túc trực 24/7 tại công trường, bạn chỉ cần nắm vững các điểm kiểm soát (Check-point) then chốt trong quy trình thực hiện hợp đồng.
Thay vì lo lắng mơ hồ, hãy sử dụng checklist hợp đồng xây nhà tóm tắt dưới đây để đối chiếu trách nhiệm của đơn vị thi công một cách minh bạch. Bảng hướng dẫn này sẽ chỉ rõ cho bạn biết chủ nhà cần kiểm gì khi ký hợp đồng xây nhà, những loại giấy tờ cần có khi thanh toán và bộ hồ sơ bàn giao bắt buộc phải lưu trữ.
Đặc biệt, tôi nhấn mạnh các bước cần xác nhận thay đổi bằng văn bản để giúp bạn tránh rủi ro tranh chấp pháp lý về sau. Dưới đây là lộ trình 5 giai đoạn mà bạn cần lưu về máy ngay:
2.1 Trước khi ký: hồ sơ tối thiểu phải có
Giai đoạn trước khi đặt bút ký là thời điểm bạn nắm giữ quyền đàm phán lớn nhất. Một khi đã đặt cọc khi hồ sơ chưa đầy đủ, cán cân lợi thế gần như sẽ nghiêng hẳn về phía nhà thầu.
Kinh nghiệm thực tế cho thấy, không nên ký hợp đồng chỉ dựa trên một bảng báo giá sơ sài. Một bộ hồ sơ đủ an toàn để bạn yên tâm hợp tác cần có tối thiểu 5 tài liệu quan trọng dưới đây.
- Dự thảo hợp đồng chi tiết: Hãy yêu cầu gửi bản mềm (file Word) trước ít nhất 3 ngày để bạn có thời gian đọc kỹ tại nhà, tránh áp lực tâm lý tại văn phòng nhà thầu.
- Phụ lục chủng loại vật tư (Brand List): Đây là tài liệu ảnh hưởng trực tiếp đến chất lượng công trình. Phụ lục cần ghi rõ tên hãng, mã sản phẩm, quy cách cụ thể. Ví dụ ghi rõ gạch Đồng Tâm mã cụ thể hoặc dây điện Cadivi đúng chủng loại, thay vì các mô tả chung chung mang tính cảm tính.

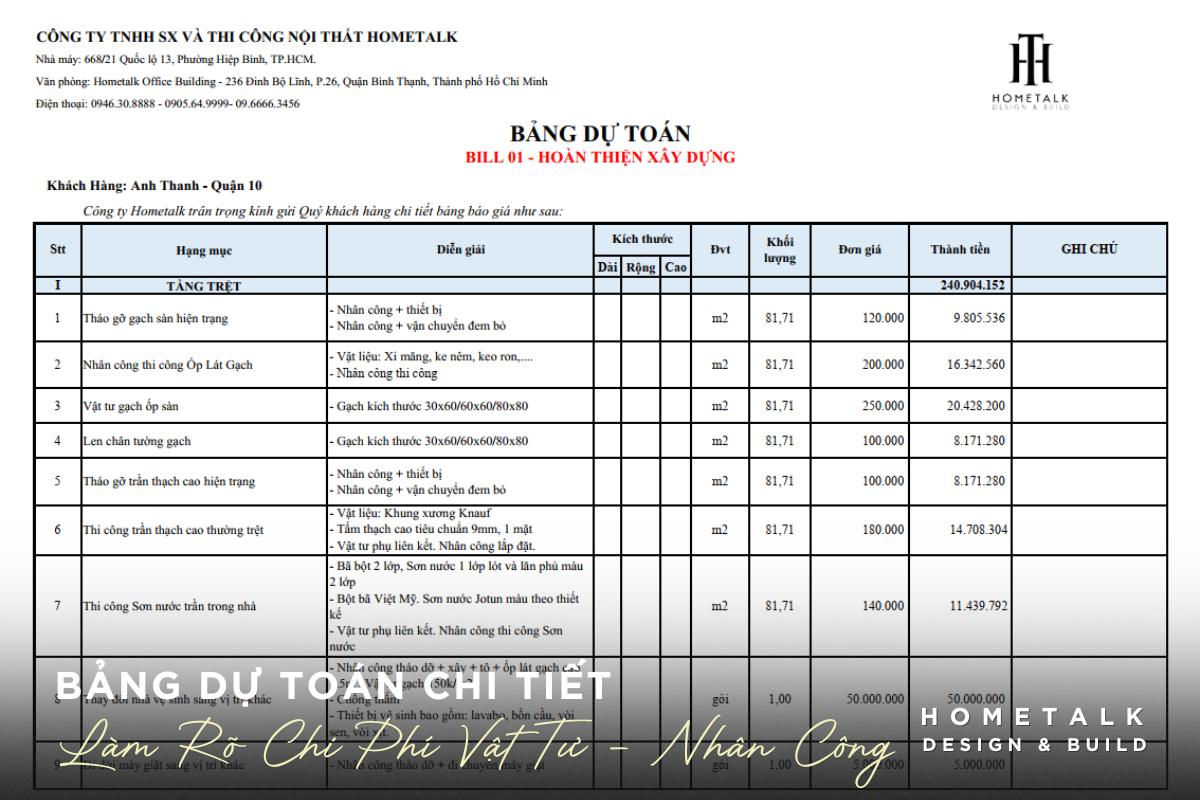

- Bảng báo giá chi tiết (Dự toán): Phân tích rõ chi phí vật tư và nhân công. Nếu là khoán trọn gói, bảng này giúp bạn biết mình đang trả tiền cho những hạng mục nào.
- Hồ sơ năng lực & Pháp lý: Bản sao Giấy phép kinh doanh (để check thâm niên), Chứng chỉ năng lực hoạt động xây dựng và Bằng cấp của kỹ sư chỉ huy trưởng công trình.
- Bảng tiến độ thi công tổng thể (Master Schedule): Dự kiến ngày ép cọc, ngày đổ sàn, ngày hoàn thiện.
“Một nhà thầu uy tín sẽ không bao giờ ngại cung cấp hồ sơ năng lực. Nếu họ ấp úng khi bạn hỏi về giấy phép hay chứng chỉ hành nghề, hãy coi chừng!”
Xem thêm chi tiết các hạng mục cần rà soát để không bị sót việc tại: [Phạm vi hạng mục trong hợp đồng xây nhà]
2.2 Khi ký: 3 phần chủ nhà phải đọc kỹ nhất (phạm vi, thanh toán, thay đổi)
Khoảnh khắc ngồi vào bàn ký kết thường rất áp lực vì không khí trang trọng và sự thúc giục của nhân viên kinh doanh. Tuy nhiên, hãy hít một hơi thật sâu và dành sự tập trung cao độ (laser-focus) vào 3 “tử huyệt” sau đây:
- Phạm vi công việc (Scope):
Hãy rà soát thật kỹ phần các công việc không bao gồm. Rất nhiều trường hợp nhân viên tư vấn cam kết miệng rằng bên họ sẽ hỗ trợ toàn bộ, nhưng khi xem lại hợp đồng thì hoàn toàn không có dòng nào ghi nhận. Cần nhớ rằng chỉ những gì được thể hiện bằng văn bản mới có giá trị ràng buộc. Nếu nhà thầu hứa tặng thêm thiết bị hay hạng mục nào, hãy yêu cầu ghi rõ vào phụ lục ngay tại thời điểm ký.
- Tiến độ thanh toán (Payment Terms):
Tuyệt đối không ký nếu thấy điều khoản thanh toán theo ngày tháng cố định (ví dụ: ngày 15/05 thanh toán đợt 3). Hãy yêu cầu sửa thành: “Thanh toán trong vòng 03 ngày sau khi nghiệm thu hoàn thành hạng mục sàn lầu 1”. Tiền phải đi liền với khúc ruột (khối lượng thực tế).
- Điều khoản phạt và chấm dứt:
Đừng chỉ nhìn vào màu hồng. Hãy đặt câu hỏi: “Nếu các anh làm chậm 1 tháng thì phạt bao nhiêu?”, “Nếu đang làm mà thợ bỏ ngang thì tôi có quyền đơn phương chấm dứt và phạt hợp đồng không?”. Một điều khoản phạt rõ ràng (ví dụ: 0.1%/ngày chậm) là dây cương để bạn điều khiển nhà thầu.
Góc nhìn chuyên gia: “Nhiều gia chủ TP.HCM thường qua loa phần ‘Phạt vi phạm’ vì nể nang. Nhưng thực tế, điều khoản phạt càng chi tiết, nhà thầu càng có trách nhiệm và nỗ lực thi công đúng tiến độ.” – KTS. Phan Vũ, Giám đốc dự án tại Hometalk chia sẻ.
2.3 Trong thi công: việc gì phải xác nhận bằng văn bản
Giai đoạn thi công là thời điểm dòng tiền thực tế được đưa vào công trình, đồng thời cũng là giai đoạn dễ phát sinh mâu thuẫn nhất do nhiều yếu tố ngoài dự kiến. Kinh nghiệm 5 năm làm nghề cho tôi thấy rằng, trao đổi miệng không có giá trị ràng buộc; chỉ có văn bản mới là căn cứ pháp lý rõ ràng và đáng tin cậy.
Để hạn chế rủi ro tranh chấp, bạn cần tuân thủ một nguyên tắc mang tính bắt buộc: mọi thay đổi phải được xác nhận bằng văn bản trước khi triển khai. Không chấp thuận xác nhận qua điện thoại hoặc tin nhắn trên các nền tảng trao đổi cá nhân như Zalo.
Cụ thể, có 3 tình huống bạn bắt buộc phải yêu cầu nhà thầu làm giấy tờ:
- Khi thay đổi thiết kế: Ví dụ bạn muốn dời cửa sổ sang trái 20cm hay mở rộng phòng ngủ. Đừng chỉ nói miệng với cai thợ. Hãy yêu cầu kỹ sư hiện trường lập Phiếu yêu cầu thay đổi (RFI), ghi rõ kích thước mới và có chữ ký xác nhận của hai bên.
- Khi thay đổi vật tư: Nếu nhà thầu báo gạch A hết hàng và đề xuất gạch B. Hãy yêu cầu làm Biên bản xác nhận thay đổi vật tư hoặc ký Phụ lục hợp đồng. Trong đó ghi rõ mã gạch B, đơn giá chênh lệch (nếu có) và lý do thay đổi.
- Khi phát sinh khối lượng: Chẳng hạn đào móng gặp đất yếu phải ép thêm cọc. Đây là chi phí lớn. Bắt buộc phải có Báo giá phát sinh được bạn ký duyệt thì thợ mới được phép ép cọc tiếp.
Việc ký xác nhận có thể hơi mất thời gian ban đầu, nhưng đây là biện pháp bảo vệ cần thiết, giúp bạn tránh phát sinh chi phí không rõ ràng khi quyết toán với nhà thầu.
2.4 Trước khi trả tiền mỗi đợt: điều kiện & giấy tờ phải đủ
Rất nhiều gia chủ vì cả nể hoặc quá bận rộn mà chuyển khoản ngay khi nghe nhà thầu gọi báo: “Em đổ xong sàn rồi, anh chị chuyển tiền đợt 3 nhé”. Đây là sai lầm chết người!
Bạn phải nhớ rằng: Thanh toán là hành động xác nhận nhà thầu đã hoàn thành nghĩa vụ. Một khi tiền đã đi, rất khó để đòi lại nếu sau này phát hiện lỗi.
Trước khi bấm nút chuyển khoản, hãy yêu cầu nhà thầu cung cấp đủ bộ 3 chứng từ sau:
- Biên bản nghiệm thu công việc: Đây là tờ giấy quan trọng nhất. Nó xác nhận hạng mục đó (ví dụ: sắt sàn lầu 1) đã được thi công đúng bản vẽ, đủ số lượng cây thép và đạt tiêu chuẩn kỹ thuật. Phải có chữ ký của Giám sát, Kỹ sư bên thầu và Bạn.

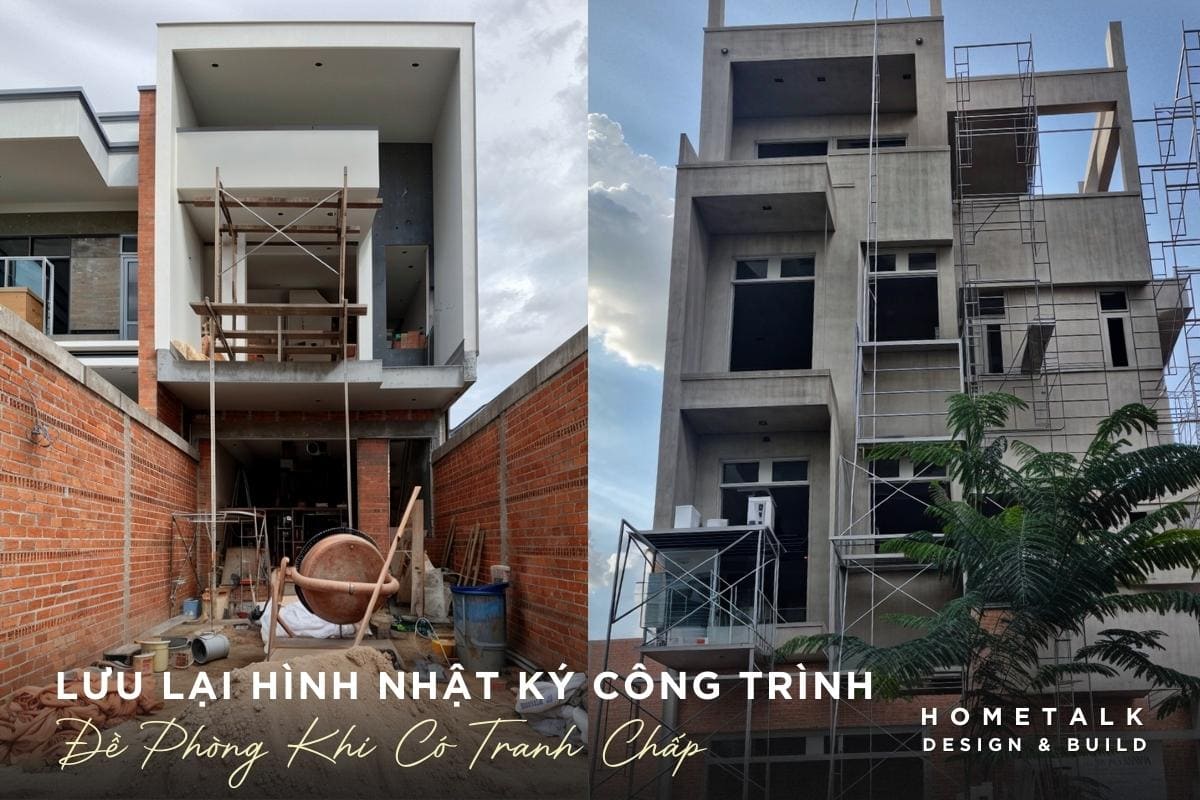

- Hình ảnh thi công (Nhật ký hình ảnh): Yêu cầu gửi kèm ảnh chụp thực tế. Đặc biệt quan trọng với các hạng mục khuất lấp như điện nước âm tường, hố ga, sắt móng. Sau này lỡ có sự cố, bạn còn biết đường ống chạy thế nào để sửa.
- Hồ sơ đề nghị thanh toán: Một bảng tính đơn giản ghi rõ: Giá trị hợp đồng, Số tiền đã ứng trước, Số tiền đề nghị thanh toán đợt này và Số dư còn lại.
Chỉ khi đủ 3 thứ này và bạn đã hài lòng khi đi kiểm tra thực tế, hãy giải ngân.
Tham khảo lịch trình và điều kiện thanh toán chuẩn để không bị chiếm dụng vốn tại: [Tiến độ & Thanh toán trong hợp đồng xây nhà]
2.5 Sau bàn giao: giấy tờ phải giữ để bảo hành/bảo trì
Niềm vui khi cầm chìa khóa vào nhà mới thường khiến nhiều gia chủ “quên béng” khâu quan trọng cuối cùng: Lưu trữ hồ sơ. Tôi đã gặp không ít trường hợp dở khóc dở cười khi khách hàng muốn khoan tường treo tranh nhưng không dám khoan vì… không nhớ đường dây điện chạy ngang hay chạy dọc.
Để tránh rắc rối khi cần bảo hành hay sửa chữa sau này, bạn bắt buộc phải yêu cầu nhà thầu bàn giao và lưu trữ kỹ lưỡng bộ hồ sơ hoàn công gồm:
- Bản vẽ hoàn công (As-built Drawings): Đây là tài liệu quan trọng nhất. Nó ghi lại chính xác vị trí thực tế của các hệ thống ngầm (điện, nước, cáp mạng) sau khi thi công (thường sẽ có sai lệch so với bản thiết kế ban đầu). Giữ bản này để sau này sửa nhà không khoan trúng ống nước.
- Phiếu bảo hành thiết bị: Các giấy tờ bảo hành chính hãng của máy bơm, bồn nước, máy năng lượng mặt trời, thiết bị bếp…
- Biên bản thanh lý hợp đồng: Giấy tờ chứng minh bạn đã hoàn thành nghĩa vụ tài chính và hai bên không còn nợ nần gì nhau (trừ khoản tiền giữ lại bảo hành).
- Nhật ký công trình: Ghi lại quá trình thi công (nếu có).
Lời khuyên thực tế: “Giấy tờ giấy có thể thất lạc hoặc ẩm mốc theo thời gian. Tôi luôn khuyên khách hàng của mình tại Hometalk hãy dành 30 phút để Scan (quét) toàn bộ hồ sơ này và lưu trữ một bản mềm (Soft-copy) trên Google Drive hoặc Cloud. Mười năm sau khi cần sơn sửa lại nhà, bạn sẽ thấy file dữ liệu này quý hơn vàng.”

3. Phạm vi công việc và phụ lục: Ghi thế nào để tránh tranh chấp và đổi vật tư?
Số liệu thực tế cho thấy, hơn 80% các vụ tranh chấp trong xây dựng dân dụng đều bắt nguồn từ sự nhập nhằng về phạm vi hạng mục và sự lệch pha giữa cam kết chất lượng với vật tư lắp đặt thực tế.
Bí quyết nằm ở việc siết chặt phụ lục vật tư và phụ lục bản vẽ ngay từ đầu, quy định rõ thương hiệu, quy cách và xuất xứ. Đặc biệt, bạn cần biết cách ghi “vật tư tương đương” sao cho không bị đổi sang hàng kém chất lượng, đảm bảo công năng và thẩm mỹ ngôi nhà được giữ nguyên vẹn.
3.1 Ghi phạm vi “có/không có” thế nào để rõ ràng
Sai lầm phổ biến nhất của các gia chủ lần đầu xây nhà là chỉ chăm chăm nhìn vào danh sách “Những việc nhà thầu làm”. Nhưng theo kinh nghiệm 5 năm quản lý dự án của tôi, rủi ro thực sự lại nằm ở những khoảng trắng – tức là những việc không được nhắc đến.
Để tránh tình trạng “ông nói gà, bà nói vịt” khi quyết toán, tôi luôn áp dụng nguyên tắc loại trừ (Exclusion Method) trong mọi hợp đồng tại Hometalk. Đừng chỉ ghi “Bao gồm”. Hãy yêu cầu nhà thầu tạo thêm một cột hoặc một mục riêng biệt: “Các hạng mục KHÔNG bao gồm trong đơn giá”.
Cách ghi này giúp phân định rạch ròi trách nhiệm tài chính. Bạn hãy áp dụng công thức ghi chú sau:
- Đối với hệ thống chiếu sáng: Ghi rõ “Bao gồm cung cấp và lắp đặt đèn chiếu sáng cơ bản (đèn lon âm trần, đèn tuýp hắt trần)”. Và chặn ngay dòng dưới: “Không bao gồm cung cấp đèn chùm trang trí, đèn thả bàn ăn, đèn ngủ (Chủ nhà mua, Nhà thầu hỗ trợ nhân công lắp đặt).”
- Đối với thiết bị vệ sinh: Thay vì ghi “Lắp đặt trọn bộ”, hãy ghi: “Bao gồm cung cấp và lắp đặt bồn cầu, lavabo, vòi sen theo Phụ lục vật tư. Không bao gồm cung cấp máy nước nóng, vách kính tắm đứng (Chủ nhà tự trang bị).”
- Tuyệt đối tránh các từ ngữ cảm tính: Loại bỏ ngay những từ như “Tùy thực tế”, “Hỗ trợ nếu có thể”. Trong hợp đồng, mọi thứ phải lượng hóa được bằng con số hoặc quy định Có/Không dứt khoát.
Xem thêm chi tiết các hạng mục cần rà soát tại: [Phạm vi hạng mục trong hợp đồng xây nhà]
3.2 Những hạng mục dễ hiểu lầm nhất trong hợp đồng trọn gói
Trong thực tế thi công tại TP.HCM, có những chi phí “ẩn” không thuộc về gạch đá xi măng nhưng lại tốn kém không ít. Nếu không làm rõ ai chịu trách nhiệm chi trả ngay từ đầu, đây sẽ là ngòi nổ cho các cuộc tranh cãi nảy lửa.
Dưới đây là 3 vùng mơ hồ thường bị bỏ ngỏ mà gia chủ cần đặc biệt cảnh giác:
- Chi phí pháp lý phụ trợ:
Hợp đồng thường bao gồm “Xin phép xây dựng”. Nhưng còn phí xin phép sử dụng lòng lề đường để tập kết vật tư thì sao? Phí đóng góp vệ sinh môi trường cho tổ dân phố/phường? Những khoản này tuy nhỏ (vài triệu đồng) nhưng rất hay bị đùn đẩy trách nhiệm.
- Chi phí vận chuyển và tăng bo:
Đây là đặc sản của Sài Gòn. Nếu nhà bạn nằm trong hẻm nhỏ (đặc biệt là khu vực Phú Nhuận, Quận 3 hay Quận 4), xe tải lớn không vào được. Vật tư phải hạ xuống đầu hẻm và thuê xe ba gác hoặc nhân công kéo tay vào (gọi là “tăng bo”).
Chi phí này có thể lên tới hàng chục triệu đồng cho cả công trình. Hãy hỏi thẳng nhà thầu: “Đơn giá trọn gói đã bao gồm chi phí tăng bo vật tư vào tận chân công trình chưa?”.
- Vật tư phụ hoàn thiện:
Gia chủ thường chỉ để ý gạch lát nền mà quên mất “Keo chà ron”. Nhà thầu mặc định dùng xi măng trắng (rẻ, dễ ố màu), trong khi bạn lại muốn dùng Keo Epoxy chống thấm (đắt gấp 10 lần).
Hay như nắp hố ga, bạn nghĩ là Inox 304 thẩm mỹ, thầu lại mang đến nắp bê tông cốt thép.
Góc nhìn chuyên gia: “Sự tỉ mỉ không bao giờ thừa. Đừng ngại hỏi những câu hỏi chi tiết. Một nhà thầu chuyên nghiệp như Hometalk sẽ luôn đánh giá cao sự kỹ lưỡng của bạn và sẵn sàng giải trình minh bạch từng hạng mục nhỏ nhất.”
3.3 Phụ lục vật tư: Nên ghi đến mức nào là đủ
Nếu hợp đồng chính là bộ khung, thì phụ lục vật tư chính là phần quyết định ngôi nhà của bạn được hoàn thiện ở mức nào. Một bảng phụ lục sơ sài với những cụm từ chung chung như “Gạch loại 1”, “Sơn cao cấp” hay “Thiết bị vệ sinh chính hãng” chính là tấm vé thông hành để nhà thầu thiếu trung thực trục lợi từ túi tiền của bạn.
Kinh nghiệm của tôi khi làm việc với các đối tác cung ứng vật liệu (từ An Cường, Hafele đến Đồng Tâm) là mọi thứ phải được định danh bằng mã số. Đừng bao giờ chấp nhận sự mập mờ.
Hãy yêu cầu nhà thầu áp dụng “Công thức 3 dòng” cho từng hạng mục trong phụ lục:
- Tên và chủng loại: Ghi rõ tên vật tư (Ví dụ: Cửa đi thông phòng).
- Thương hiệu & Mã hiệu (Model): Ghi đích danh (Ví dụ: Gỗ MDF chống ẩm An Cường, mã màu MS-301, Phụ kiện bản lề giảm chấn Hafele 304).
- Thông số kỹ thuật/Quy cách: (Ví dụ: Độ dày cánh 40mm, nẹp chỉ dán cạnh máy tự động).
Ví dụ so sánh thực tế:
- Cách ghi dễ gây rủi ro: Cửa gỗ công nghiệp chống ẩm. (Nhà thầu có thể lắp loại ván trôi nổi, phụ kiện rỉ sét sau 1 năm).
- Cách ghi “chuẩn chuyên gia”: Cửa gỗ MDF lõi xanh chống ẩm An Cường, phủ Melamine mã [Chọn sau], Bản lề Inox 304 Ivan, Khóa cửa Huy Hoàng mã EX-85.
“Chi tiết tạo nên đẳng cấp. Sự lười biếng trong câu chữ lúc đầu sẽ dẫn đến sự hụt hẫng về chất lượng lúc sau.”
Xem chi tiết cách đọc và kiểm tra bảng này tại: [Bảng công việc trong hợp đồng xây nhà (BOQ)]
3.4 Cách ghi vật tư tương đương để không bị đổi vật liệu
Cụm từ “Hoặc tương đương” là một “bẫy kinh điển” trong các hợp đồng xây dựng dân dụng. Nhà thầu thường cài cắm từ này để phòng trường hợp hàng hết hoặc ngừng sản xuất, nhưng cũng có thể dùng nó để tráo đổi sang loại vật tư có chiết khấu cao hơn (nhưng chất lượng thấp hơn).
Vậy làm sao để khóa cái bẫy này lại? Bạn không cần bắt họ bỏ từ “tương đương”, nhưng phải định nghĩa lại nó. Trong hợp đồng, hãy yêu cầu thêm điều khoản ràng buộc:
“Trong trường hợp vật tư chỉ định không còn trên thị trường, Nhà thầu được phép đề xuất vật tư tương đương nhưng bắt buộc phải đáp ứng đủ 3 tiêu chí và được Chủ đầu tư phê duyệt bằng văn bản:”
- Tương đương về Thông số kỹ thuật (Specs): Cùng độ bền, độ dày, màu sắc, tiêu chuẩn TCVN/ISO.
- Tương đương về Phân khúc thương hiệu: Không thể thay gạch Ý bằng gạch Trung Quốc dù cùng kích thước. Phải thay bằng thương hiệu cùng đẳng cấp (ví dụ: Đồng Tâm thay bằng Taicera).
- Tương đương về Đơn giá (Price): Nếu vật tư thay thế rẻ hơn, nhà thầu phải hoàn lại tiền chênh lệch.
Lưu ý quan trọng: Quyền quyết định cuối cùng phải thuộc về BẠN. Tuyệt đối không để câu “do nhà thầu quyết định” xuất hiện trong mục này.
3.5 Phụ lục bản vẽ và công năng
Rất nhiều gia chủ gặp tình trạng: Nhìn 3D lung linh như khách sạn, nhưng khi nhận nhà thì ổ cắm bị tủ che khuất, cửa mở ra đụng lavabo, hay bếp quá tối do thiếu đèn. Lý do là vì bản vẽ thiết kế thi công không được coi là một phần pháp lý của hợp đồng.
Để tránh cảnh “đập đi xây lại”, bạn cần một điều khoản khóa chặt: “Bản vẽ thiết kế kỹ thuật thi công (gồm kiến trúc, kết cấu, điện nước – MEP) đính kèm là một phần không thể tách rời của hợp đồng này”.
Điều này có ý nghĩa gì?
- Nó biến bản vẽ thành căn cứ nghiệm thu. Nếu thợ xây lệch tường 5cm làm hẹp phòng ngủ, bạn có quyền yêu cầu đập bỏ xây lại, chi phí nhà thầu chịu.
- Nó đảm bảo công năng sử dụng. Số lượng ổ cắm, vị trí công tắc, chiều cao bệ bếp… đều phải đúng như thiết kế đã duyệt.
“Hãy nhớ ký nháy (ký tắt) vào từng trang của bộ bản vẽ thi công và đóng dấu giáp lai. Đừng chỉ ký vào trang bìa, vì ruột bên trong có thể bị đánh tráo.”

3.6 Khi thay đổi thiết kế/vật tư: Bắt buộc làm gì để không phát sinh
Trong quá trình xây nhà, việc bạn muốn đổi ý (ví dụ: đổi gạch 60×60 lên 80×80, hay dời bức tường ngăn) là rất bình thường. Nhưng nếu xử lý theo kiểu “nói miệng” với cai thợ, bạn đang tự mở cửa cho rủi ro phát sinh mất kiểm soát.
Tại Hometalk, chúng tôi luôn áp dụng Quy trình 3 bước (Change Order Process) và khuyên bạn cũng nên đưa quy trình này vào hợp đồng:
- Bước 1 – Đề xuất (Request): Chủ nhà hoặc Nhà thầu đưa ra yêu cầu thay đổi. Kỹ sư hiện trường ghi nhận vào Phiếu yêu cầu thay đổi (RFI).
- Bước 2 – Báo giá tác động (Cost Impact): Nhà thầu tính toán chi phí tăng/giảm (bao gồm cả vật tư, nhân công và thời gian thi công kéo dài nếu có) và gửi văn bản cho Chủ nhà.
- Bước 3 – Ký Phụ lục (Approval): Hai bên thống nhất con số và ký vào Phụ lục điều chỉnh hoặc Biên bản xác nhận. Chỉ khi có chữ ký này, công việc mới được phép triển khai.
Nếu nhà thầu tự ý làm mà không báo giá trước? Hợp đồng phải ghi rõ: “Chủ đầu tư có quyền từ chối thanh toán mọi chi phí phát sinh không có văn bản xác nhận trước khi thi công.”
Tìm hiểu quy trình chi tiết tại: [Phát sinh công việc trong hợp đồng xây nhà]
4. Thanh toán an toàn: Chia đợt theo mốc kèm theo điều kiện trả tiền
An toàn tài chính trong xây dựng nằm ở nguyên tắc bất di bất dịch: “Tiền giải ngân theo tiến độ thực tế, không trả theo ngày tháng”.
Để nắm quyền kiểm soát, bạn cần thiết lập quy trình thanh toán hợp đồng xây nhà trọn gói dựa trên khối lượng công việc đã được nghiệm thu đạt chuẩn.
Việc chia đợt thanh toán theo mốc xây dựng cụ thể (như xong móng, xong sàn, cất nóc) kèm theo các điều kiện trả tiền chặt chẽ sẽ tạo động lực buộc nhà thầu phải làm việc đúng cam kết.
Đồng thời, bạn phải xác định rõ các giấy tờ trước khi thanh toán và tỷ lệ giữ lại bao nhiêu % giá trị hợp đồng để đảm bảo trách nhiệm bảo hành sau bàn giao.

4.1 Giá trị hợp đồng hình thành từ đâu
Rất nhiều gia chủ lầm tưởng rằng: Giá trị hợp đồng = Diện tích sàn x Đơn giá/m2. Thực tế, công thức này chỉ dùng để khái toán, tính nhẩm lúc ban đầu. Còn khi đã đặt bút ký vào hợp đồng pháp lý, con số “Giá trị hợp đồng” phải là một con số cố định (Lump Sum) được cấu thành từ 3 yếu tố nền tảng sau:
- Phạm vi công việc (Scope): Chính là danh sách những việc nhà thầu làm và không làm (như tôi đã phân tích ở phần trên).
- Phụ lục vật tư (Specs): Giá trị của một cánh cửa gỗ An Cường chênh lệch cả triệu đồng so với cửa gỗ thường. Nếu phụ lục này mập mờ, con số giá trị hợp đồng là vô nghĩa.
- Điều kiện thi công thực tế: Các chi phí phát sinh như vận chuyển vào hẻm nhỏ, che chắn công trình, chi phí lán trại.
Góc nhìn chuyên gia: “Đừng bao giờ ký hợp đồng nếu chỉ thấy một con số tổng tròn trĩnh mà không có bảng dự toán chi tiết đi kèm. Một hợp đồng trị giá 2 tỷ đồng nhưng phụ lục ghi ‘thiết bị vệ sinh loại tốt’ thì thực chất giá trị thực của nó có thể chỉ là 1.8 tỷ. 200 triệu còn lại chính là rủi ro bạn đang gánh.”
Lưu ý về thuế: Hãy làm rõ con số cuối cùng đã bao gồm VAT (Thuế GTGT) hay chưa. Tại TP.HCM, nhiều nhà thầu báo giá chưa VAT để nhìn cho “rẻ”. Nhưng khi bạn cần xuất hóa đơn để hoàn công sở hữu nhà, họ sẽ đòi thêm 10%. Hãy chốt rõ: “Giá trị này là giá trị thanh toán cuối cùng, đã bao gồm thuế, phí vận chuyển và lắp đặt hoàn thiện”.
4.2 Nguyên tắc chia đợt theo mốc
Trong quản lý dự án, nguyên tắc vàng để bảo vệ chủ đầu tư là: “Giải ngân chậm hơn khối lượng thực tế”. Tức là, nhà thầu làm xong 10 đồng, bạn chỉ nên thanh toán 8-9 đồng. Phần còn lại là để đảm bảo trách nhiệm.
Đừng bao giờ chia đợt thanh toán theo kiểu “cào bằng” rủi ro (chia đều 20% – 20% – 20%…). Hãy chia nhỏ dòng tiền thành 5-7 đợt linh hoạt, gắn liền với các cột mốc kỹ thuật quan trọng mà mắt thường có thể kiểm chứng được.
Dưới đây là khung thanh toán chuẩn mà tôi thường tư vấn cho khách hàng tại Hometalk để đảm bảo an toàn dòng tiền:
- Đợt 1 – Tạm ứng (Deposit): Chỉ nên từ 10% – 15% sau khi ký hợp đồng và nhà thầu tập kết vật tư, máy móc đến công trình. (Tránh tạm ứng quá nhiều khi thầu chưa làm gì).
- Đợt 2 – Xong phần móng & đà kiềng: Thanh toán tiếp khoảng 15% – 20%. (Đây là giai đoạn tốn kém vật tư nhất).
- Đợt 3, 4, 5 – Theo tiến độ sàn: Ví dụ: “Đổ bê tông xong sàn Lầu 1”, “Xong sàn Lầu 2”. Mỗi đợt khoảng 10% – 15%.
- Đợt 6 – Xong phần thô & Xây tường: Lúc này tổng số tiền bạn trả nên đạt khoảng 70% giá trị hợp đồng.
- Đợt 7 – Hoàn thiện & Bàn giao: Thanh toán đến 95% – 98%.
- Bảo hành: Giữ lại 2% – 5% trong 12 tháng.
“Bạn không cần cứng nhắc về tỷ lệ %. Tuy nhiên, hãy nhớ quy tắc sống còn: Tổng số tiền đã thanh toán tại bất kỳ thời điểm nào không được vượt quá giá trị khối lượng công việc nhà thầu đã hoàn thành. Nếu nhà thầu bỏ chạy giữa chừng, số tiền còn lại phải đủ để bạn thuê đơn vị khác vào làm tiếp.”

4.3 Điều kiện thanh toán an toàn trong hợp đồng xây nhà trọn gói
Nhiều gia chủ có thói quen chuyển khoản ngay khi nghe nhà thầu gọi điện báo: “Em đổ xong sàn rồi, anh chị chuyển tiền đợt 3 nhé”. Đây là sự dễ dãi chết người. Bạn phải nhớ nguyên tắc bất di bất dịch trong quản lý dự án: Thanh toán là hành động xác nhận nhà thầu đã hoàn thành nghĩa vụ chất lượng, chứ không chỉ là khối lượng.
Mỗi lần bạn giải ngân, số tiền đó phải được “bảo chứng” bằng một bộ hồ sơ đầy đủ. Trong hợp đồng, hãy yêu cầu ghi rõ điều khoản: “Chủ đầu tư sẽ thanh toán Đợt X trong vòng 3-5 ngày làm việc kể từ khi nhận được Hồ sơ đề nghị thanh toán hợp lệ và Biên bản nghiệm thu hạng mục tương ứng có chữ ký xác nhận của hai bên.”
Cụ thể, công thức an toàn cho mỗi lần chuyển tiền phải bao gồm đủ 3 yếu tố:
- Mốc thực tế tại công trường: Mắt thấy tai nghe (Ví dụ: Bê tông đã đông kết, tháo cốt pha an toàn).
- Biên bản nghiệm thu kỹ thuật: Có chữ ký của Giám sát, Kỹ sư trưởng và Bạn. Đây là tờ giấy quan trọng nhất chứng minh sắt thép đi đúng bản vẽ, đủ số lượng.
- Hồ sơ hình ảnh & Nhật ký: Ảnh chụp hiện trạng (đặc biệt là phần điện nước âm tường trước khi tô trát) để làm bằng chứng đối chiếu sau này.
“Đừng ngại bị mang tiếng là khó tính. Một nhà thầu chuyên nghiệp như Hometalk sẽ luôn chủ động trình hồ sơ nghiệm thu bài bản trước khi nhắc bạn chuyện tiền nong.”
4.4 Nên giữ lại bao nhiêu % đến khi bàn giao/bảo hành
Tại sao phải giữ lại tiền? Vì đó là “chiếc phanh” buộc nhà thầu phải có trách nhiệm quay lại sửa chữa nếu nhà bị thấm dột, nứt tường hay bong tróc gạch sau khi bạn dọn vào ở.
Thông lệ quốc tế và thị trường xây dựng Việt Nam hiện nay thường áp dụng mức giữ lại (Retainage) từ 2% đến 5% tổng giá trị quyết toán hợp đồng.
- Với nhà phố dân dụng: Mức 2-3% là phổ biến.
- Với biệt thự/công trình cao cấp: Nên giữ 5%.
Số tiền này sẽ được thanh toán trả lại cho nhà thầu sau khi hết thời hạn bảo hành (thường là 12 tháng đối với phần hoàn thiện và 24-60 tháng đối với kết cấu).
Tuy nhiên, có một giải pháp linh hoạt hơn cho các nhà thầu lớn: Bảo lãnh ngân hàng. Nếu nhà thầu muốn nhận hết 100% tiền ngay khi bàn giao, họ phải nộp cho bạn một Thư bảo lãnh của ngân hàng với giá trị tương ứng. Nếu họ không bảo hành, bạn cầm thư đó ra ngân hàng rút tiền. Đây là cách làm việc chuyên nghiệp, đảm bảo dòng tiền cho thầu mà vẫn an toàn tuyệt đối cho bạn.
Chi tiết về quy định bảo hành sao cho chặt chẽ, xem tại: [Bảo hành & bảo trì trong hợp đồng xây nhà]
4.5 5 lỗi thanh toán khiến chủ nhà bị thiệt
Trong suốt 5 năm làm nghề, tôi đã chứng kiến không ít trường hợp gia chủ rơi vào cảnh “tiến thoái lưỡng nan” chỉ vì sự lỏng lẻo trong khâu thanh toán. Điển hình như câu chuyện của anh T. (khách hàng tại Quận Tân Bình) mà tôi từng hỗ trợ xử lý khủng hoảng. Vì tin tưởng người quen giới thiệu, anh T. đã hào phóng thanh toán đến 90% giá trị hợp đồng khi nhà mới chỉ xong phần thô. Kết quả là nhà thầu chây ì, làm phần hoàn thiện kiểu “nhỏ giọt” suốt 6 tháng trời vì họ đã cầm đằng chuôi và hết động lực làm việc.
Để không đi vào vết xe đổ đó, bạn cần tránh 5 sai lầm chí mạng sau:
- Trả trước quá nhiều (Over-payment): Thanh toán vượt quá khối lượng thực tế đã làm. Luôn giữ nguyên tắc: Làm 10 đồng, chỉ trả 8 đồng.
- Thanh toán “mù”: Chuyển tiền mà không cần Biên bản nghiệm thu chất lượng.
- Quên trừ tiền phạt: Nhà thầu chậm tiến độ 10 ngày ở giai đoạn móng, nhưng đến giai đoạn mái bạn vẫn trả đủ 100% tiền đợt mái mà quên cấn trừ phạt chậm.
- Thanh toán phát sinh bằng miệng: Trả tiền cho các hạng mục thay đổi mà không có Phụ lục hợp đồng ký tá.
- Không giữ tiền bảo hành: Thanh toán sạch bách 100% ngay ngày bàn giao chìa khóa.
4.6 Mẫu bảng 1 trang “Mốc thanh toán – Điều kiện – Giấy tờ” (tham khảo)
Để giúp bạn dễ dàng hình dung và áp dụng, tôi đã tóm tắt lại quy trình thanh toán chuẩn thành một bảng biểu đơn giản dưới đây. Bạn có thể in bảng này ra hoặc lưu vào điện thoại để đối chiếu mỗi khi nhà thầu gửi đề nghị thanh toán.
Lưu ý: Đây là bảng tham khảo khung sườn, các con số % có thể điều chỉnh linh hoạt tùy theo thỏa thuận cụ thể giữa hai bên.
| Đợt | Tỷ lệ (%) | Điều kiện thanh toán (Mốc thực tế) | Giấy tờ bắt buộc phải có |
| 1 | 10% – 15% | Ký Hợp đồng & Tập kết vật tư/máy móc | Phiếu thu/Biên nhận cọc + Bảng tiến độ tổng thể. |
| 2 | 15% – 20% | Hoàn thành xong phần Móng & Đà kiềng | BB Nghiệm thu móng + Hình ảnh thi công sắt/cốt pha. |
| 3 | 10% – 15% | Đổ bê tông xong sàn Lầu 1 | BB Nghiệm thu sàn Lầu 1 + BB Xác nhận vật tư đầu vào. |
| … | … | Các sàn tiếp theo (chia nhỏ) | Tương tự các đợt trên. |
| 6 | 20% – 25% | Xong phần thô (Xây tường, tô trát, đi điện nước) | BB Nghiệm thu phần thô + BB Test áp lực nước/điện. |
| 7 | ~10% | Bàn giao nhà (Hoàn thiện cơ bản) | BB Bàn giao đưa vào sử dụng + Hồ sơ hoàn công. |
| 8 | 2% – 5% | Bảo hành (Sau 12 tháng hoặc có Bảo lãnh NH) | Biên bản thanh lý hợp đồng. |
Bảng này giúp dòng tiền của bạn luôn đi sau khối lượng công việc khoảng 1 nhịp, đảm bảo bạn luôn là người nắm quyền chủ động.
5. Cơ chế chống phát sinh: Viết điều khoản thay đổi như thế nào cho đúng?
Để thiết lập cơ chế chống phát sinh hiệu quả trong hợp đồng xây nhà, gia chủ không thể chỉ trông chờ vào cam kết bao trọn gói. Mấu chốt nằm ở việc cụ thể hóa các cam kết đó thành những ràng buộc rõ ràng bằng điều khoản hợp đồng.
Trọng tâm của cơ chế này là quy định chặt chẽ về thay đổi thiết kế và vật tư, đồng thời bắt buộc nhà thầu tuân thủ quy trình duyệt phát sinh trước khi triển khai bất kỳ công việc nào ngoài phạm vi đã ký kết.
Khi được thiết lập đúng, cơ chế này giúp gia chủ kiểm soát phát sinh khối lượng, hạn chế tình trạng đội chi phí không rõ lý do và đảm bảo mọi thay đổi đều được ghi nhận minh bạch thông qua phụ lục hoặc văn bản xác nhận.
Phần dưới đây hướng dẫn cách xây dựng điều khoản để phân biệt rõ phát sinh hợp lý cần chấp nhận và những tình huống mập mờ cần loại bỏ ngay từ đầu.
5.1 Vì sao vẫn phát sinh dù ghi trọn gói?
Nhiều khách hàng tìm đến tôi với vẻ mặt thất thần: “Anh ơi, hợp đồng ghi rõ là ‘Trọn gói chìa khóa trao tay’ rồi mà sao giờ thầu cứ đưa bill đòi thêm tiền hoài?”.
Thực tế phũ phàng là: Chữ “Trọn gói” trong xây dựng chỉ có giá trị tương đối nếu hợp đồng của bạn lỏng lẻo. Dựa trên dữ liệu từ hàng trăm công trình tôi đã tham gia tư vấn, phát sinh thường đến từ 3 “thủ phạm” chính:
- Sự chủ quan từ Gia chủ (Change Request): Đang xây phòng ngủ thấy nhỏ quá muốn nới rộng ra, hay đang lát gạch 60×60 thấy hàng xóm lát 80×80 đẹp quá nên muốn đổi. Đây là phát sinh do nhu cầu thay đổi.
- Yếu tố khách quan (Unforeseen Conditions): Ví dụ khi đào móng tại khu vực Nhà Bè hay Quận 7, phát hiện túi bùn hoặc mạch nước ngầm phức tạp hơn khảo sát địa chất ban đầu, buộc phải thay đổi biện pháp thi công (ép cọc sâu hơn).
- Sự mập mờ trong hợp đồng (Ambiguity): Đây là lỗi phổ biến nhất. Hợp đồng không ghi rõ “Bao gồm máy bơm nước”, nên khi vào ở không có nước lên bồn, bạn buộc phải chi thêm tiền mua máy bơm và thuê thợ lắp.
5.2 Điều khoản thay đổi thiết kế
Thay đổi thiết kế khi công trình đang thi công tiềm ẩn rủi ro lớn về chi phí. Tuy nhiên, thực tế cho thấy rất ít công trình được xây dựng từ đầu đến cuối mà không có bất kỳ điều chỉnh nào. Vấn đề không nằm ở việc có thay đổi hay không, mà là thay đổi đó có được kiểm soát hay không.
Rủi ro phổ biến nhất của gia chủ là chỉ đạo trực tiếp tại công trình mà không thông qua quy trình rõ ràng. Ví dụ, khi thấy một hạng mục chưa hợp lý, bạn yêu cầu thợ điều chỉnh ngay tại chỗ và được đồng ý miệng. Việc thi công vẫn diễn ra bình thường, nhưng không có bất kỳ xác nhận nào về chi phí hay phạm vi công việc.
Đến giai đoạn thanh toán, các khoản chi phí phát sinh bắt đầu xuất hiện như tháo dỡ, xây lại, vật tư hư hao và nhân công chờ việc. Lúc này rất khó tranh luận vì công việc đã hoàn thành và không có căn cứ đối chiếu.
Để tránh tình trạng này, cần quy định rõ trong hợp đồng một cơ chế kiểm soát thay đổi. Mọi đề xuất điều chỉnh phải được lập thành văn bản, nêu rõ nội dung thay đổi, chi phí phát sinh và thời gian thực hiện, đồng thời phải có xác nhận của các bên trước khi thi công. Không chấp nhận thỏa thuận miệng tại hiện trường, dù với bất kỳ lý do nào.
“Mọi yêu cầu thay đổi thiết kế (dù là kiến trúc, kết cấu hay điện nước) so với bản vẽ đã duyệt ban đầu đều bắt buộc phải thực hiện theo quy trình 3 bước:
- Lập văn bản: Yêu cầu phải được ghi nhận vào Phiếu yêu cầu thay đổi (RFI) hoặc Nhật ký công trình.
- Báo giá trước: Nhà thầu có trách nhiệm tính toán lại khối lượng tăng/giảm và đệ trình Báo giá chi tiết (Variation Order).
- Phê duyệt: Chỉ khi Chủ đầu tư ký xác nhận đồng ý vào báo giá này, công việc thay đổi mới được phép triển khai thi công.”
Điều khoản này có tác dụng như một “van khóa”. Nó buộc cả bạn và nhà thầu phải chậm lại một nhịp để cân nhắc về chi phí trước khi quyết định đập phá. Nếu nhà thầu tự ý thay đổi mà không có chữ ký của bạn? Hợp đồng cho phép bạn từ chối thanh toán, thậm chí phạt ngược lại lỗi tự ý làm sai bản vẽ.
Bạn có thể xem thêm các mẫu phiếu yêu cầu chuẩn tại: [Phát sinh công việc trong hợp đồng xây nhà]
5.3 Điều khoản thay đổi vật tư: ai duyệt – duyệt bằng gì – khi nào
Vật tư hoàn thiện (gạch, sơn, thiết bị vệ sinh) là “mỏ vàng” để các nhà thầu không uy tín trục lợi thông qua việc tráo đổi chủng loại.
Để kiểm soát, bạn cần quy định rõ quy trình phê duyệt vật tư trong hợp đồng:
- Ai duyệt: Trực tiếp Chủ đầu tư (hoặc người đại diện được ủy quyền bằng văn bản).
- Duyệt bằng gì: Bằng Mẫu thực tế (Sample) có chữ ký niêm phong của hai bên HOẶC bằng Biên bản xác nhận vật tư có ghi rõ mã hiệu, lô sản xuất.
- Khi nào: Trước khi vật tư được tập kết về công trình ít nhất 03 ngày.
Lưu ý quan trọng: Nếu nhà thầu tự ý thay đổi vật tư mà không có chữ ký duyệt của bạn, bạn có quyền yêu cầu bóc dỡ và làm lại bằng đúng chủng loại trong hợp đồng, và nhà thầu phải chịu toàn bộ chi phí (kể cả chi phí vật tư hư hỏng và nhân công).
5.4 Quy trình duyệt phát sinh 3 bước
Để quản lý phát sinh một cách khoa học và minh bạch, tránh cảnh tranh cãi “lời qua tiếng lại” khi quyết toán cuối kỳ, tôi khuyên bạn nên áp dụng quy trình 3 bước chuẩn mực sau đây (đây cũng là quy trình Hometalk đang áp dụng cho các dự án nhà phố cao cấp):
- Bước 1: Xác nhận hiện trạng (Identify): Ngay khi phát sinh nhu cầu (ví dụ: muốn xây thêm bồn hoa), Kỹ sư giám sát và Chủ nhà cùng ký vào Nhật ký công trình xác nhận vị trí và yêu cầu công việc.
- Bước 2: Báo giá dự toán (Estimate): Nhà thầu lập bảng dự toán chi tiết cho phần việc phát sinh (bao gồm vật tư, nhân công, chi phí quản lý và thời gian thi công kéo dài thêm).
- Bước 3: Phê duyệt (Approval): Chủ nhà xem xét đơn giá. Nếu đồng ý, hai bên ký vào Phụ lục hợp đồng số…. Lúc này, phát sinh mới chính thức có hiệu lực thi công.
Xem chi tiết biểu mẫu và cách xử lý tình huống khó tại: [Phát sinh công việc trong hợp đồng xây nhà]
5.5 Phát sinh hợp lý vs phát sinh “mập mờ”
Không phải khoản phát sinh nào cũng xấu. Có những khoản bạn nên chi để nhà tốt hơn, nhưng cũng có những khoản bạn phải kiên quyết từ chối. Dưới đây là bảng phân biệt nhanh:
| Loại phát sinh | Ví dụ cụ thể | Lời khuyên của chuyên gia |
| Phát sinh Hợp lý (Chủ động) | Bạn muốn đổi gạch 300k/m2 lên 500k/m2. Hoặc bạn muốn lắp thêm hệ thống Smart home chưa có trong thiết kế. | Nên duyệt nếu ngân sách cho phép. Đây là nâng cấp giá trị sống. |
| Phát sinh “Mập mờ” (Bị động) | Thầu báo: “Quên tính thiếu sắt sàn, giờ phải mua thêm” hoặc “Giá xi măng lên, anh chị bù thêm nhé”. | Từ chối ngay! Đây là rủi ro của nhà thầu trọn gói. Họ phải chịu trách nhiệm tính toán đủ khối lượng và trượt giá. |
5.6 Trượt giá 2026: nên ghi nguyên tắc nào trong hợp đồng
Năm 2026 dự báo thị trường vật liệu xây dựng vẫn còn nhiều biến động khó lường. Vậy làm sao để khóa rủi ro lạm phát này?
Đối với hợp đồng xây nhà trọn gói, nguyên tắc vàng là “Đơn giá cố định” (Fixed Price).
Bạn cần ghi rõ câu thần chú này vào hợp đồng:
“Đơn giá hợp đồng là cố định và KHÔNG điều chỉnh trong suốt thời gian thực hiện hợp đồng, trừ trường hợp Nhà nước thay đổi chính sách thuế hoặc có sự kiện Bất khả kháng.”
Điều này đồng nghĩa với việc: Dù ngày mai giá sắt thép có tăng gấp đôi, nhà thầu vẫn phải làm đúng giá đã ký. Ngược lại, nếu giá giảm, bạn cũng không được đòi giảm tiền. Đây là sự công bằng của cuộc chơi “khoán gọn”.
Tìm hiểu sâu hơn về các ngoại lệ trượt giá tại: [Điều khoản trượt giá 2026 trong hợp đồng]
5.7 Case mini: hợp đồng rõ với hợp đồng mơ hồ
Để bạn thấy rõ sức mạnh của một bản hợp đồng chặt chẽ, tôi xin kể lại câu chuyện có thật của hai khách hàng mà tôi từng tiếp xúc:
- Trường hợp 1: Anh A (Gò Vấp) – Hợp đồng 3 trang giấy.
Anh A ký với một đội thầu lẻ, hợp đồng ghi vỏn vẹn: “Gạch lát nền bóng kiếng 60×60”.
Hậu quả: Khi vào hoàn thiện, thầu chở tới lô gạch Trung Quốc loại 2, men rỗ. Anh A không chịu, đòi gạch Đồng Tâm. Thầu lật mặt: “Đồng Tâm đắt gấp đôi, anh muốn thì bù thêm 100k/m2”. Do công trình đang thi công dở dang, anh A buộc phải chấp nhận phương án này và phát sinh thêm gần 30 triệu đồng tiền chênh lệch vật liệu.
- Trường hợp 2: Chị B (Quận 7) – Hợp đồng chuẩn Hometalk.
Chị B ký hợp đồng trọn gói với chúng tôi. Phụ lục ghi rõ: “Gạch Vietceramics, Mã số XYZ-123, Đơn giá 350.000đ/m2”.
Kết quả: Đến ngày lát gạch, mã XYZ-123 nhà máy báo ngừng sản xuất. Chúng tôi chủ động trình 3 mẫu gạch mới cùng thương hiệu, đơn giá 360.000đ/m2 (cao hơn mẫu cũ) để chị chọn. Chị B chọn mẫu ưng ý nhất và không tốn thêm một đồng nào. Tại sao? Vì hợp đồng quy định rõ: Rủi ro hết hàng nhà thầu phải chịu và phải thay thế bằng mẫu tương đương hoặc tốt hơn.
“Sự khác biệt không nằm ở nụ cười của anh cai thầu ngày đầu gặp mặt, mà nằm ở sự chi tiết của từng câu chữ trong bản hợp đồng bạn cầm trên tay.”

6. Tiến độ – phạt chậm – an toàn: Điều khoản nào bảo vệ quyền lợi chủ nhà?
Tiền bạc có thể bù đắp, nhưng thời gian và sự an toàn thì không. Vì vậy, để bảo vệ quyền lợi của mình, hợp đồng cần quy định rõ hai nội dung then chốt: chế tài phạt chậm tiến độ và trách nhiệm đảm bảo an toàn lao động trên công trường.
Thay vì những cam kết chung chung về tiến độ thi công, cần xác định cụ thể mức phạt khi chậm tiến độ, đồng thời quy định rõ nghĩa vụ của nhà thầu trong việc mua bảo hiểm cho người lao động và các bên liên quan.
Các điều khoản này không chỉ giúp công trình hoàn thành đúng kế hoạch mà còn là cơ sở pháp lý quan trọng khi xảy ra tranh chấp, giúp bạn chủ động bảo vệ quyền lợi và giảm thiểu rủi ro về tai nạn hoặc vi phạm hợp đồng.
6.1 Ghi tiến độ trong hợp đồng thế nào để đo được
Tôi từng gặp nhiều trường hợp gia chủ ký hợp đồng ghi vỏn vẹn: “Tổng thời gian thi công là 05 tháng”. Nghe thì có vẻ chắc chắn, nhưng đây thực chất là một cái bẫy thời gian khổng lồ.
Năm tháng đó tính từ lúc nào? Từ ngày ký hợp đồng, ngày động thổ, hay ngày ép xong cọc? Và quan trọng hơn: Nếu đến tháng thứ 4 mà nhà vẫn chưa xong phần móng thì bạn lấy cơ sở pháp lý nào để phạt nhà thầu chậm trễ?
Để không bị câu giờ, trong hợp đồng trọn gói, bạn cần thay thế tư duy tổng thời gian bằng tư duy tiến độ theo mốc kiểm soát (Milestones). Đừng bao giờ chấp nhận sự chung chung. Hãy yêu cầu nhà thầu đính kèm một Phụ lục Tiến độ thi công (thường là biểu đồ Gantt hoặc bảng Excel) có chữ ký xác nhận của Chỉ huy trưởng công trình, trong đó quy định rõ 5 “chốt chặn” thời gian sau:
- Mốc khởi công (Start Date): Tính từ ngày bạn bàn giao mặt bằng sạch và giấy phép xây dựng (chứ không phải ngày ký hợp đồng).
- Mốc xong phần ngầm: Ngày hoàn tất đổ bê tông móng và đà kiềng. (Đây là giai đoạn hay bị kéo dài nhất do thời tiết hoặc địa chất).
- Mốc xong phần thô (Cất nóc): Ngày đổ bê tông sàn mái cuối cùng.
- Mốc bắt đầu hoàn thiện: Ngày bắt đầu bả matit sơn nước và lắp đặt thiết bị.
- Mốc bàn giao (Handover): Ngày vệ sinh công nghiệp xong và trao chìa khóa.
Góc nhìn chuyên gia: Một điểm tinh tế mà ít người để ý: Tiến độ thường đi kèm với điều kiện thời tiết thuận lợi. Để tránh tranh cãi sau này, bạn nên thống nhất định nghĩa về ngày mưa ngay trong hợp đồng.
Ví dụ: Nếu mưa quá 2 tiếng trong giờ hành chính (8h-17h) làm gián đoạn thi công bê tông, thì ngày đó được phép cộng bù vào tiến độ. Ngược lại, mưa nhỏ lất phất vẫn phải làm.

6.2 Phạt chậm tiến độ: Ghi nguyên tắc ra sao để có tính ràng buộc
Trong hợp đồng xây dựng, điều khoản phạt là công cụ quan trọng để đảm bảo nhà thầu tuân thủ tiến độ và cam kết đã thỏa thuận. Nhiều gia chủ cho rằng chỉ cần quy định mức phạt thật cao là đủ răn đe. Tuy nhiên, trên thực tế, điều khoản phạt thiếu tính khả thi (quá cao hoặc quá thấp) thường không phát huy tác dụng: hoặc nhà thầu từ chối ký hợp đồng, hoặc ký nhưng không nghiêm túc thực hiện.
Để điều khoản phạt có hiệu lực thực tế và được pháp luật công nhận khi xảy ra tranh chấp, cần xây dựng theo các nguyên tắc sau:
- Định lượng mức phạt cụ thể: Thay vì ghi chung chung “phạt theo quy định pháp luật”, hãy ghi con số chính xác. Mức thông dụng và hợp lý tại thị trường TP.HCM hiện nay là 0.1% – 0.2% giá trị phần hợp đồng bị vi phạm cho mỗi ngày chậm trễ.
- Xác định mức phạt tối đa (Max Cap): Cần thỏa thuận rõ giới hạn trần của tổng mức phạt. Thông lệ an toàn là từ 8% đến 12% giá trị phần nghĩa vụ bị vi phạm. Việc có giới hạn rõ ràng giúp nhà thầu thấy được rủi ro có kiểm soát và sẵn sàng ký kết hợp đồng.
- Quy định về quyền chấm dứt hợp đồng: Hợp đồng cần nêu rõ rằng nếu thời gian chậm tiến độ vượt quá một ngưỡng nhất định (ví dụ 30 ngày) hoặc khi tổng mức phạt đạt mức trần đã thỏa thuận, chủ đầu tư có quyền đơn phương chấm dứt hợp đồng, thu hồi tiền bảo lãnh và yêu cầu bồi thường các thiệt hại phát sinh, bao gồm chi phí thuê nhà thầu khác.
Lưu ý: Điều khoản phạt nhằm mục đích răn đe và bảo vệ tiến độ, không phải để trục lợi. Mục tiêu cuối cùng của gia chủ là công trình hoàn thành đúng chất lượng và thời gian. Vì vậy, hợp đồng nên kèm theo điều khoản gia hạn trong các trường hợp bất khả kháng như thiên tai, dịch bệnh để đảm bảo tính hợp lý và công bằng cho các bên.
Xem chi tiết các tình huống miễn trừ phạt tại: [Phạt-thưởng tiến độ trong hợp đồng xây nhà]
6.3 Thưởng đúng tiến độ có nên có không
“Có phạt thì phải có thưởng” – tâm lý công bằng này rất phổ biến. Tuy nhiên, với tư cách là người làm nghề 5 năm, tôi khuyên bạn: Hãy cực kỳ thận trọng với điều khoản thưởng tiến độ trong xây dựng nhà ở dân dụng.
Tại sao tôi lại nói ngược đời như vậy?
Bởi vì trong xây dựng, Tiến độ nhanh thường là kẻ thù của Chất lượng bền vững. Bê tông cần đủ 21-28 ngày để đạt cường độ tối đa. Tường xây cần thời gian khô mới được bả matit. Nếu bạn treo giải thưởng: “Xong sớm 15 ngày thưởng 20 triệu”, bạn vô tình kích thích lòng tham của nhà thầu.
Họ có thể sẽ ép thợ làm ngày làm đêm, rút ngắn quy trình bảo dưỡng, sơn khi tường còn ẩm… chỉ để kịp nhận tiền thưởng. Hậu quả là 6 tháng sau, nhà bạn nứt chân chim, sơn bong tróc – lúc đó 20 triệu tiền thưởng kia không đủ để sửa chữa.
Vậy khi nào nên có điều khoản thưởng? Chỉ trong 2 trường hợp:
- Áp lực thời gian cực lớn: Bạn cần nhà gấp để kịp ngày cưới hỏi, kịp khai trương cửa hàng kinh doanh (nơi thời gian là tiền bạc).
- Thưởng có điều kiện (Conditional Bonus): Câu thần chú trong hợp đồng phải là: “Chủ đầu tư sẽ thưởng X% giá trị hợp đồng nếu Nhà thầu hoàn thành sớm hơn Y ngày, VỚI ĐIỀU KIỆN công trình đạt chất lượng nghiệm thu loại A, không có bất kỳ lỗi kỹ thuật nào phải sửa chữa lại trong quá trình bàn giao.”
Góc nhìn chuyên gia: “Thay vì thưởng tiền mặt cho công ty thầu, tôi thường khuyên chủ nhà thỉnh thoảng ‘bồi dưỡng’ nước nôi, bữa ăn cho anh em thợ trực tiếp làm tại công trường. Cách ‘thưởng’ mềm này thường mang lại hiệu quả về chất lượng và sự tận tâm cao hơn nhiều so với văn bản khô khan.”
6.4 Trách nhiệm an toàn & bảo hiểm: chủ nhà cần yêu cầu gì
Tai nạn lao động là cơn ác mộng mà không gia chủ nào muốn nghĩ tới. Nhưng “cẩn tắc vô áy náy”, trách nhiệm này phải được khoán trắng cho nhà thầu ngay trong hợp đồng.
Bạn cần yêu cầu nhà thầu cam kết 3 điểm “tử huyệt” sau:
- Chịu trách nhiệm toàn diện: “Nhà thầu chịu trách nhiệm hoàn toàn trước pháp luật về an toàn lao động, vệ sinh môi trường, an ninh trật tự và phòng chống cháy nổ tại công trường.”
- Bảo hiểm tai nạn con người: Bắt buộc mua bảo hiểm 24/24 cho toàn bộ công nhân làm việc tại công trình.
- Bảo hiểm trách nhiệm dân sự bên thứ 3: Đây là loại bảo hiểm cực kỳ quan trọng đối với nhà phố san sát tại Sài Gòn. Nó sẽ đền bù nếu quá trình thi công làm nứt nhà hàng xóm, làm rơi vật liệu trúng người đi đường.
Lưu ý: Đừng chỉ nghe họ nói ‘Có mua’. Hãy yêu cầu nộp bản sao hợp đồng bảo hiểm và danh sách công nhân được bảo hiểm trước khi khởi công.
Tìm hiểu thêm về các loại bảo hiểm bắt buộc tại: [Bảo hiểm & an toàn trong hợp đồng xây nhà]
6.5 Nếu có tranh chấp: chủ nhà cần lưu bằng chứng gì
Khi “cơm không lành, canh không ngọt”, lời nói gió bay, chỉ có bằng chứng mới giúp bạn thắng thế trước tòa án hoặc trọng tài kinh tế.
Ngay từ ngày đầu khởi công, hãy tập cho mình thói quen lưu trữ hồ sơ như một “Thư viện bằng chứng”:
- Nhật ký công trình: Có chữ ký xác nhận hàng ngày của giám sát hai bên (ghi rõ thời tiết, nhân sự, công việc làm được).
- Biên bản hiện trường: Mọi sự vụ (đổ sai bê tông, vật tư về sai mã, tai nạn nhỏ) đều phải lập biên bản ngay tại chỗ.
- Hình ảnh & Video: Chụp ảnh có hiển thị ngày giờ (Time-stamp). Quay video lại các cuộc họp quan trọng hoặc hiện trạng lỗi thi công.
- Email/Zalo: Các trao đổi phê duyệt mẫu mã, chốt phương án thay đổi nên được chụp màn hình hoặc gửi qua Email để có giá trị lưu vết.
Hãy nhớ: Một tấm ảnh chụp hiện trạng nứt tường có giá trị hơn một ngàn lời tranh cãi.

7. FAQs – Câu hỏi thường gặp về hợp đồng xây nhà trọn gói
Trong quá trình tư vấn pháp lý xây dựng tại Hometalk, tôi thường xuyên nhận được những lo ngại xoay quanh tính hiệu lực và các rủi ro ngầm khi ký kết.
Để giúp bạn an tâm tuyệt đối trước khi “xuống bút”, tôi đã tổng hợp bộ câu hỏi thường gặp về hợp đồng xây nhà trọn gói sát thực tế nhất, giải quyết ngay các vấn đề như hợp đồng mẫu có dùng được không hay thủ tục có cần công chứng không.
Những giải đáp chuyên sâu dưới đây sẽ làm rõ các điểm mù về tiến độ, thanh toán và tỷ lệ giữ lại bao nhiêu % để bảo hành, giúp bạn nắm chắc đằng chuôi trong mọi giao dịch.
Không bắt buộc. Theo quy định của Bộ Luật Dân sự 2015 và Luật Xây dựng 2014, hợp đồng xây dựng nhà ở riêng lẻ có hiệu lực ngay khi người đại diện pháp luật của hai bên ký tên và đóng dấu (đối với nhà thầu là công ty). Tuy nhiên, để tăng tính an toàn pháp lý (“ăn chắc mặc bền”), bạn hoàn toàn có thể yêu cầu công chứng. Việc này giúp xác thực năng lực hành vi dân sự của người ký, tránh trường hợp giả mạo chữ ký hoặc người ký không đủ thẩm quyền.
Bạn chỉ nên dùng để tham khảo khung sườn, tuyệt đối không được sao chép nguyên văn. Mỗi công trình có đặc thù riêng về địa chất, vật tư và dòng tiền. Các mẫu trên mạng thường chung chung, thiếu các điều khoản bảo vệ quyền lợi về “phạt chậm tiến độ” hay “vật tư tương đương”. Hãy tải mẫu về và điều chỉnh lại (customize) dựa trên thương lượng thực tế.
Mức giữ lại (Retainage) hợp lý và thông dụng nhất hiện nay là từ 2% đến 5% giá trị quyết toán hợp đồng.
- 2-3%: Đối với nhà phố thông thường.
- 5%: Đối với biệt thự hoặc công trình có giá trị lớn. Số tiền này sẽ được hoàn trả sau khi hết thời hạn bảo hành (thường là 12 tháng). Ngoài ra, bạn có thể yêu cầu nhà thầu nộp Thư bảo lãnh bảo hành của ngân hàng thay vì giữ tiền mặt để đôi bên cùng thoải mái.
Đây là rủi ro lớn nhất. Trong mục “Chấm dứt hợp đồng”, bạn cần quy định rõ: “Nếu Nhà thầu tự ý ngừng thi công quá 05-07 ngày liên tục (hoặc tổng 15 ngày cộng dồn) mà không có lý do chính đáng và văn bản báo trước, Chủ đầu tư có quyền đơn phương chấm dứt hợp đồng.” Khi đó, bạn có quyền tịch thu tiền bảo lãnh thực hiện hợp đồng, không thanh toán phần khối lượng chưa nghiệm thu và yêu cầu bồi thường thiệt hại cho chi phí thuê đơn vị mới vào thay thế.
Cách tốt nhất là thiết lập “hàng rào kỹ thuật” bằng văn bản. Trong hợp đồng phải ghi: “Mọi sự thay đổi sang vật tư tương đương đều phải được Chủ đầu tư phê duyệt bằng văn bản (ký vào phiếu trình mẫu) trước khi nhập về công trình.” Nếu nhà thầu tự ý thay đổi mà không báo, đây được xem là hành vi vi phạm hợp đồng. Bạn có quyền yêu cầu tháo dỡ, làm lại bằng đúng chủng loại cam kết và phạt vi phạm hợp đồng.
Có. Mọi thay đổi thiết kế trong quá trình thi công đều phải được lập thành phụ lục hợp đồng hoặc biên bản thay đổi, trong đó ghi rõ nội dung thay đổi, chi phí phát sinh (nếu có) và ảnh hưởng đến tiến độ. Không nên chấp nhận thay đổi bằng lời nói.
Nên gắn chặt với nghiệm thu. Việc thanh toán theo các mốc hoàn thành thực tế giúp gia chủ kiểm soát chất lượng và tiến độ, đồng thời hạn chế tình trạng thanh toán trước nhưng công việc không đạt yêu cầu.
Có. Hợp đồng nên ghi rõ thương hiệu, chủng loại và quy cách vật tư. Trường hợp cho phép dùng vật tư tương đương, cần quy định tiêu chí tương đương và quy trình phê duyệt để tránh tranh chấp.
Gia chủ không nên ký hợp đồng nếu:
- Điều khoản mập mờ, thiếu số liệu cụ thể
- Không có chế tài phạt chậm tiến độ
- Không quy định rõ trách nhiệm khi phát sinh hoặc tranh chấp
- Nhà thầu né tránh việc cung cấp hồ sơ pháp lý hoặc bảo lãnh
Có thể, nhưng chỉ khi cả hai bên thống nhất bằng văn bản. Mọi thay đổi sau khi ký đều phải được lập thành phụ lục hợp đồng có chữ ký xác nhận của các bên. Tuyệt đối không chỉnh sửa bằng trao đổi miệng.
8. Kết luận
Hợp đồng xây nhà trọn gói 2026 chặt chẽ không chỉ là thủ tục pháp lý, mà là công cụ bảo vệ trực tiếp tiền bạc, thời gian và sự an toàn của gia chủ. Càng quy định rõ ràng từ vật tư, tiến độ, thanh toán đến chế tài và trách nhiệm, bạn càng giảm thiểu rủi ro trong suốt quá trình xây dựng. Sự cẩn trọng ở giai đoạn ký hợp đồng chính là nền tảng để công trình diễn ra suôn sẻ và ngôi nhà hoàn thiện đúng như kỳ vọng.
Hiểu rõ những lo lắng đó, Hometalk đã xây dựng và chuẩn hóa dịch vụ xây nhà trọn gói tại TP.HCM dựa trên nguyên tắc minh bạch và kiểm soát rủi ro ngay từ hợp đồng. Với hơn 5 năm kinh nghiệm và hơn 300 công trình đã hoàn thành, từ nhà phố trong hẻm nhỏ đến các dự án biệt thự, Hometalk cam kết ba nguyên tắc xuyên suốt: không bán thầu, không phát sinh chi phí ngoài hợp đồng và không chậm tiến độ.
Chúng tôi không chỉ cung cấp dịch vụ xây dựng trọn gói, mà còn đặt trọng tâm vào việc bảo vệ quyền lợi tài chính của chủ đầu tư thông qua các cam kết pháp lý rõ ràng và có giá trị thực tế.
Nếu bạn vẫn còn băn khoăn về các điều khoản hợp đồng, hoặc đang cầm trên tay một bản dự thảo nhưng chưa thật sự yên tâm, Hometalk sẵn sàng hỗ trợ:
- Tải miễn phí: Bộ mẫu hợp đồng xây nhà chuẩn pháp lý (Word/PDF) làm cơ sở đàm phán và đối chiếu.
- Tư vấn 1:1: Gọi 0946 30 8888 để được đội ngũ kỹ sư và chuyên gia của Xây dựng Hometalk rà soát hợp đồng miễn phí và tư vấn phương án thi công phù hợp, tối ưu chi phí và công năng cho ngôi nhà của bạn.
