Quy trình thiết kế thi công nội thất The Global City từ khảo sát đến bàn giao

Quy trình thiết kế thi công nội thất The Global City gồm 10 bước, bắt đầu từ khảo sát hiện trạng, lên phương án, hoàn thiện bản vẽ và báo giá, sau đó mới chuyển sang sản xuất, lắp đặt, nghiệm thu và bảo hành. Với người chưa từng làm nội thất, quá trình này sẽ dễ theo dõi hơn khi biết rõ mỗi bước cần thực hiện công việc gì, nhận được hồ sơ nào và phải xác nhận nội dung nào trước khi đi tiếp.



Điểm dễ làm chi phí tăng hoặc tiến độ kéo dài đôi khi không nằm ở khâu thi công, mà xuất hiện từ lúc bản vẽ chưa được khóa, kích thước chưa xác nhận, vật liệu còn thay đổi hoặc phạm vi báo giá chưa rõ. Dựa trên chuỗi công việc thiết kế, thi công và sản xuất nội thất Hometalk đang triển khai, 10 bước dưới đây sẽ giúp gia chủ nhận biết lúc nào có thể chuyển bước và lúc nào nên tạm dừng để kiểm tra kỹ hơn.

Quy trinh thiet ke thi cong noi that The Global City chuyen nghiep chi tiet tat ca cac buoc
Quy trình thiết kế thi công nội thất The Global City chuyên nghiệp chi tiết tất cả các bước

1. Quy trình nội thất The Global City gồm 10 bước nào?



Hometalk sẽ tổ chức quy trình thiết kế thi công nội thất The Global City thành 10 bước, bắt đầu từ khảo sát hiện trạng, thiết kế và hoàn thiện hồ sơ, sau đó mới báo giá, sản xuất, lắp đặt, nghiệm thu và bảo hành. Mỗi giai đoạn cần có đầu ra rõ ràng và được gia chủ xác nhận trước khi chuyển tiếp.



Điểm dễ bị bỏ qua không nằm ở số lượng công việc, mà ở thời điểm phải chốt kích thước, vật liệu và khối lượng. Bảng dưới đây sẽ giúp gia chủ nhận ra bước nào dễ phát sinh chi phí, bước nào ảnh hưởng đến tiến độ và khi nào chưa nên đưa sản phẩm vào xưởng.

Tom luoc quy trinh lam noi that The Global City gom 10 buoc chuyen nghiep tu Hometalk
Tóm lược quy trình làm nội thất The Global City gồm 10 bước chuyên nghiệp từ Hometalk

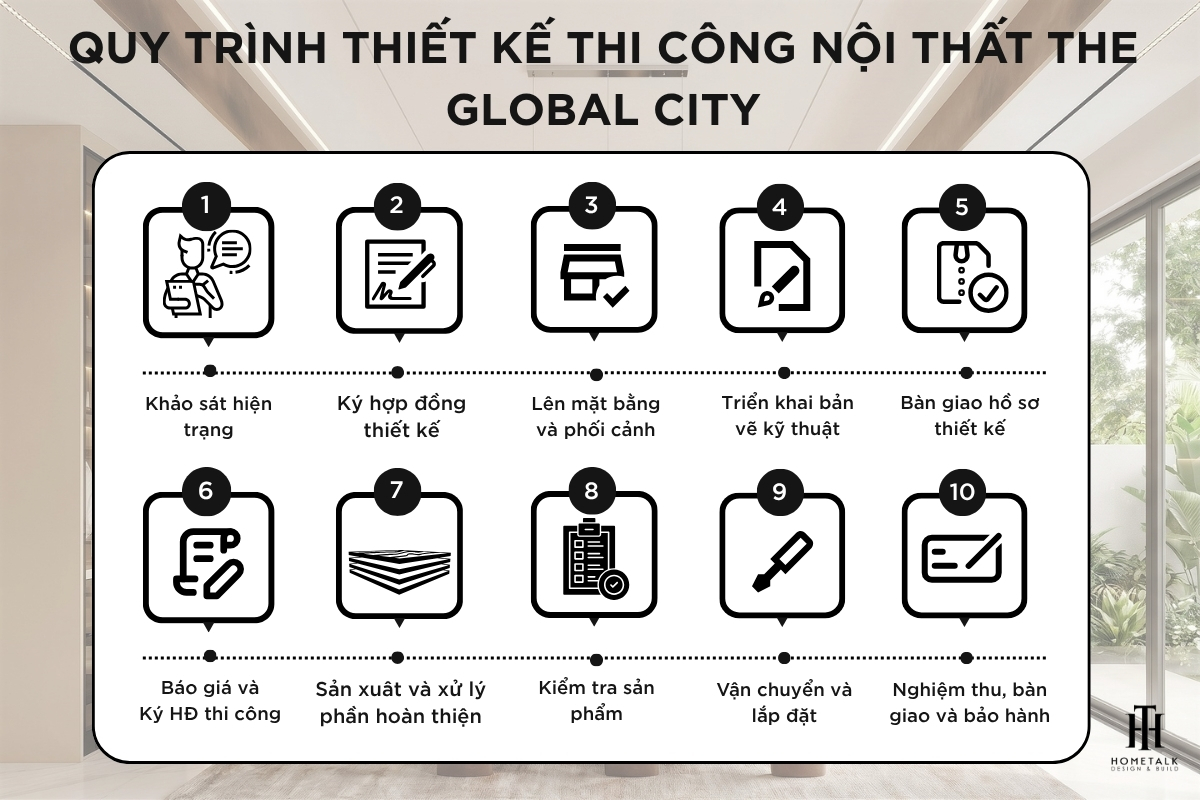

1.1. Bảng tóm tắt 10 bước từ khảo sát đến bàn giao



Bảng tóm tắt dưới đây sẽ giúp gia chủ hiểu rõ quy trình thiết kế thi công nội thất The Global City, từ lúc đo đạc hiện trạng đến khi nhận hồ sơ bảo hành. Không chỉ liệt kê công việc, mỗi bước còn chỉ rõ kết quả cần có và nội dung xác nhận. Qua đó, bạn sẽ biết khi nào có thể chuyển tiếp, khi nào chưa nên báo giá, đặt xưởng hoặc ký bàn giao.



BướcCông việc thực hiệnĐầu ra cần cóGia chủ cần xác nhận
1Khảo sát hiện trạngSố đo thực tế, hình ảnh và ghi nhận hiện trạngNhu cầu sử dụng, hạng mục giữ lại và phạm vi cần thực hiện
2Ký hợp đồng thiết kếHợp đồng, phạm vi hồ sơ và lịch thiết kếKhu vực thiết kế, hồ sơ được nhận và số lần điều chỉnh
3Lên phương án không gianMặt bằng công năng và phối cảnhCách bố trí, luồng di chuyển, thẩm mỹ và định hướng vật liệu
4Triển khai bản vẽ kỹ thuậtBản vẽ kích thước, cấu tạo, điện, đèn và mã vật liệuChi tiết kỹ thuật, vật liệu, phụ kiện và thiết bị
5Bàn giao hồ sơ thiết kếBộ hồ sơ thiết kế cuối cùngPhiên bản được dùng để bóc khối lượng, báo giá và sản xuất
6Báo giá và ký hợp đồng thi côngBảng khối lượng, chi phí, tiến độ và phạm vi thi côngHạng mục bao gồm, chưa bao gồm và cách xác nhận phát sinh
7Sản xuất và xử lý phần hoàn thiệnKế hoạch sản xuất, lịch xưởng và lịch triển khai tại công trìnhMẫu vật liệu, mốc sản xuất và các hạng mục cần phối hợp
8Nghiệm thu sản phẩm mộc tại xưởngKết quả kiểm tra và danh sách lỗi cần xử lýKích thước, mã vật liệu, cấu tạo, phụ kiện và bề mặt
9Vận chuyển và lắp đặtSản phẩm được lắp đúng vị trí và căn chỉnh tại công trìnhSai lệch, điểm tiếp giáp và lỗi phát sinh trong quá trình lắp
10Nghiệm thu, bàn giao và bảo hànhBiên bản nghiệm thu, danh sách lỗi và hồ sơ bảo hànhThời hạn khắc phục lỗi, phạm vi và thời điểm bắt đầu bảo hành



Cùng là quy trình 10 bước, cách triển khai ở mỗi loại công trình lại khác nhau. Với căn hộ, cần đo lại phần hoàn thiện có sẵn và tính đến lịch thang hàng, với nhà phố SOHO, phải phân định rõ khu ở và khu kinh doanh, còn biệt thự SOLA cần phối hợp nội thất với điện nước, điều hòa và nhiều khu vực thi công cùng lúc.



Báo giá cũng không chỉ phụ thuộc vào diện tích. Chi phí chỉ có cơ sở rõ ràng khi vị trí nội thất, kích thước hệ tủ, mã vật liệu, phụ kiện và số lượng hạng mục đã được chốt. Chỉ một thay đổi sau khi đặt xưởng, chẳng hạn dời tủ, đổi vật liệu hoặc bổ sung hạng mục, cũng có thể làm tăng chi phí và kéo dài ngày bàn giao. Phần tiếp theo sẽ giải thích cho gia chủ cần làm gì, nhận được gì và phải chốt gì trước khi đi tiếp.



1.2. Bước 1–2: Khảo sát và xác lập phạm vi thiết kế



Một bản vẽ chỉ có thể triển khai đúng khi số đo, vị trí điện nước và phần hoàn thiện có sẵn được kiểm tra trực tiếp tại công trình. Chỉ cần kích thước hệ tủ hoặc vị trí ổ cắm bị ghi nhận sai, các bước thiết kế, báo giá và sản xuất phía sau đều có thể phải điều chỉnh.



Vì vậy, hai bước đầu của quy trình làm nội thất The Global City tập trung trả lời những câu hỏi rất thực tế, khu vực nào cần thiết kế, hạng mục nào được giữ lại, gia chủ sẽ nhận những hồ sơ gì và thời gian thực hiện được thống nhất ra sao. Hai phần dưới đây sẽ chỉ rõ những nội dung cần kiểm tra khi khảo sát và các điều khoản cần làm rõ trước khi ký hợp đồng thiết kế.

Buoc 1 va 2 thuoc giai doan dau tu van so bo va di vao hop dong thiet ke noi that
Bước 1 và 2 thuộc giai đoạn đầu tư vấn sơ bộ và đi vào hợp đồng thiết kế nội thất

Bước 1: Khảo sát hiện trạng



Một hệ tủ có thể vừa vặn trên bản vẽ nhưng khi lắp thực tế lại vướng ổ cắm, lệch hốc tường hoặc không mở hết cánh. Vì vậy, bước đầu tiên của quy trình làm nội thất The Global City là kiểm tra tình trạng thực tế của công trình, thay vì chỉ dựa vào mặt bằng được cung cấp trước đó.



Trong buổi khảo sát, Hometalk cần làm rõ các nội dung chính sau đây:



  • Đo lại kích thước thực tế: Kiểm tra chiều dài, chiều rộng, chiều cao và các vị trí dự kiến đặt tủ, giường, bàn hoặc thiết bị.
  • Ghi nhận phần hoàn thiện có sẵn: Xem xét sàn, tường, trần, cửa và những hạng mục gia chủ muốn giữ lại để tránh tháo dỡ không cần thiết.
  • Đối chiếu điện, nước và điều hòa: Xác định vị trí ổ cắm, công tắc, đường cấp thoát nước, thiết bị điều hòa và đèn để hạn chế xung đột khi lắp nội thất.
  • Kiểm tra các vị trí khó thi công: Chú ý dầm, cột, hộp kỹ thuật, hốc tường, góc khuất và lối vận chuyển vật tư.
  • Tìm hiểu nhu cầu sử dụng: Làm rõ số người sinh hoạt, thói quen nấu ăn, làm việc tại nhà, nhu cầu lưu trữ và các yêu cầu dành cho trẻ nhỏ hoặc người lớn tuổi.
  • Thống nhất phạm vi và mức đầu tư: Xác định khu vực nào cần thiết kế, hạng mục nào cần thay đổi, mức đầu tư dự kiến và thời điểm gia chủ muốn đưa công trình vào sử dụng.

Sau bước này, gia chủ cần nhận được số đo, hình ảnh và ghi chú hiện trạng, đồng thời chốt rõ phần nào được giữ lại, phần nào cần thiết kế hoặc thi công mới. Đây là dữ liệu nền để kiến trúc sư lên phương án phù hợp và hạn chế việc sửa bản vẽ, thay đổi khối lượng hoặc điều chỉnh chi phí ở các giai đoạn sau.



Điểm đáng chú ý là khảo sát chưa phải lúc chọn màu sắc hay phong cách. Trước tiên, công trình cần được đo đúng và nhu cầu phải được hiểu đúng. Các thông tin này sẽ tiếp tục được đưa vào hợp đồng thiết kế ở bước kế tiếp, giúp gia chủ biết rõ mình sẽ nhận những hồ sơ gì và thời gian thực hiện được tính như thế nào.



Bước 2: Ký hợp đồng thiết kế



Sau khi khảo sát hiện trạng, các nhu cầu đã trao đổi cần được ghi thành phạm vi công việc cụ thể. Hợp đồng thiết kế không chỉ thể hiện chi phí mà còn giúp gia chủ biết rõ đội ngũ Hometalk sẽ thực hiện những gì, bàn giao tài liệu nào và khi nào hai bên cần xác nhận phương án.



Trước khi ký vào hợp đồng thiết kế, gia chủ nên kiểm tra các nội dung sau đây:



  • Phạm vi khu vực cần thiết kế: Ghi rõ thiết kế toàn bộ công trình hay chỉ thực hiện một số không gian như phòng khách, bếp hoặc khu vực kinh doanh.
  • Thành phần hồ sơ được bàn giao: Xác định cụ thể có mặt bằng công năng, phối cảnh, bản vẽ kỹ thuật, bảng vật liệu hay những tài liệu nào khác.
  • Tiến độ của từng giai đoạn: Làm rõ thời gian lên phương án, chỉnh sửa, triển khai kỹ thuật và bàn giao hồ sơ cuối cùng.
  • Số lần điều chỉnh phương án: Thống nhất số lần chỉnh sửa và phạm vi được thay đổi để tránh kéo dài thời gian thiết kế.
  • Chi phí và lịch thanh toán: Kiểm tra khoản phí đã bao gồm những công việc nào, thời điểm thanh toán và cách xử lý yêu cầu ngoài phạm vi.
  • Người xác nhận phương án: Chọn một đầu mối đại diện cho gia đình để tổng hợp ý kiến và đưa ra quyết định cuối cùng.
  • Trách nhiệm cung cấp thông tin: Làm rõ bên nào cung cấp kích thước, thiết bị, yêu cầu sử dụng và thời hạn phản hồi ở từng mốc.

Bước này chỉ nên kết thúc khi gia chủ hiểu rõ mình thuê thiết kế những khu vực nào, sẽ nhận được hồ sơ gì, cần duyệt vào lúc nào và khoản chi phí áp dụng cho phạm vi nào. Đây là cơ sở để Hometalk chuyển sang bố trí mặt bằng và phát triển phương án không gian ở bước tiếp theo.



1.3. Bước 3–5: Từ ý tưởng đến hồ sơ có thể triển khai



Một phối cảnh đẹp chưa có nghĩa là nội thất đã sẵn sàng để báo giá hoặc sản xuất. Mặt bằng công năng phải xác định rõ đồ đạc đặt ở đâu, phối cảnh giúp gia chủ hình dung màu sắc, vật liệu và hình khối, còn bản vẽ kỹ thuật thể hiện kích thước, cấu tạo, điện, đèn và phụ kiện để xưởng có thể gia công chính xác.



Trong quy trình thiết kế thi công nội thất The Global City, ba bước này là giai đoạn biến nhu cầu ban đầu thành bộ hồ sơ có thể sử dụng ngoài thực tế. Phần tiếp theo sẽ làm rõ từng loại tài liệu dùng để làm gì, gia chủ cần duyệt nội dung nào và vì sao chưa nên báo giá cuối hoặc đặt sản xuất khi hồ sơ vẫn còn thay đổi.

Giai doan thu 2 trien khai thiet ke noi that nha pho can ho va biet thu tai The Global City
Giai đoạn thứ 2 triển khai thiết kế nội thất nhà phố căn hộ và biệt thự tại The Global City

Bước 3: Lên mặt bằng và phối cảnh không gian



Một không gian nhìn đẹp trên ảnh 3D vẫn có thể bất tiện nếu lối đi quá hẹp, cánh tủ mở bị vướng hoặc đồ dùng hằng ngày không có chỗ cất. Vì vậy, ở bước 3 của quy trình thiết kế thi công nội thất The Global City, Hometalk cần chốt cách sử dụng không gian trước, sau đó mới hoàn thiện hình ảnh, màu sắc và vật liệu.



Để phương án vừa đẹp vừa có thể sử dụng thuận tiện, gia chủ nên xem kỹ các nội dung sau:



  • Bố trí công năng: Xác định sofa, bàn ăn, giường, hệ tủ và các thiết bị được đặt ở đâu để phù hợp với thói quen sinh hoạt của gia đình.
  • Luồng di chuyển: Kiểm tra lối đi giữa các khu vực có đủ rộng, cửa và ngăn kéo có thể mở thuận tiện, không bị đồ nội thất cản trở.
  • Nhu cầu lưu trữ: Tính trước số lượng quần áo, đồ bếp, giày dép và vật dụng cần cất để lựa chọn kích thước hệ tủ phù hợp, tránh chiếm nhiều diện tích.
  • Kích thước và tỷ lệ nội thất: Đối chiếu chiều dài, chiều sâu và chiều cao của từng món đồ với diện tích thực tế để không gian không bị chật hoặc trống trải.
  • Màu sắc và định hướng vật liệu: Phối cảnh giúp gia chủ hình dung tổng thể về màu gỗ, màu tường, bề mặt vật liệu và ánh sáng trước khi chốt mã cụ thể ở bước kỹ thuật.
  • Sự liên kết giữa các không gian: Kiểm tra phòng khách, bếp, phòng ngủ và các khu vực liền kề có đồng bộ về hình khối, màu sắc và cách sử dụng hay không.

Gia chủ nên duyệt phương án theo thứ tự: công năng và lối đi trước, hình khối và vật liệu sau, chi tiết trang trí cuối cùng. Chỉnh màu của một chiếc gối khá đơn giản, còn thay đổi vị trí tủ hoặc bàn ăn có thể kéo theo việc sửa ổ cắm, đèn, kích thước sản xuất và khối lượng báo giá.



Bước này hoàn tất khi hai bên đã thống nhất mặt bằng công năng và phối cảnh không gian. Nếu vị trí đồ nội thất, nhu cầu lưu trữ hoặc cách sử dụng phòng vẫn còn thay đổi, chưa nên chuyển sang triển khai bản vẽ kỹ thuật ở bước tiếp theo.



Bước 4: Triển khai bản vẽ kỹ thuật



Phối cảnh 3D giúp gia chủ hình dung không gian sau khi hoàn thiện, còn bản vẽ kỹ thuật cho biết từng hạng mục sẽ được làm như thế nào ngoài thực tế. Ở bước 4 của quy trình thiết kế thi công nội thất The Global City, phương án đã duyệt được chuyển thành kích thước, cấu tạo và thông tin vật liệu để báo giá, sản xuất và lắp đặt có cùng một căn cứ.



Một bộ hồ sơ kỹ thuật cần làm rõ các nội dung chính sau:



  • Kích thước sản xuất: Thể hiện chiều dài, chiều sâu, chiều cao và kích thước từng bộ phận của tủ, giường, bàn hoặc vách trang trí để xưởng có thể gia công đúng.
  • Cấu tạo hệ tủ: Làm rõ số khoang, vị trí ngăn kéo, đợt tủ, hậu tủ và cách liên kết các bộ phận. Những chi tiết này quyết định độ chắc chắn và khả năng sử dụng thực tế.
  • Hướng mở cánh và khoảng thao tác: Kiểm tra cánh tủ, ngăn kéo hoặc cửa thiết bị có vướng tường, rèm, tay nắm hay đồ nội thất bên cạnh hay không.
  • Vị trí điện, đèn và thiết bị: Xác định ổ cắm, công tắc, nguồn đèn, đường cấp thoát nước và thiết bị âm để nội thất không che khuất hoặc xung đột khi lắp đặt.
  • Chi tiết trần, vách và điểm tiếp giáp: Thể hiện cách hệ tủ chạm trần, sát tường, gặp sàn hoặc liên kết với vách trang trí, giúp xử lý khe hở gọn hơn khi thi công.
  • Mã vật liệu và phụ kiện: Ghi rõ loại ván, màu bề mặt, tay nắm và thiết bị sử dụng để hạn chế tình trạng sản phẩm thực tế khác với phương án đã duyệt.
  • Danh mục thiết bị liên quan: Kiểm tra kích thước bếp, tủ lạnh, máy giặt, lavabo hoặc các thiết bị lắp âm để chừa khoảng lắp đặt phù hợp ngay từ bản vẽ.

Ví dụ, một hệ tủ bếp nhìn cân đối trên phối cảnh vẫn có thể không sử dụng được nếu khoang tủ lạnh thiếu vài centimet, ổ cắm nằm sau ngăn kéo hoặc cánh tủ va vào đèn. Vì vậy, bản vẽ kỹ thuật cần được đối chiếu với số đo khảo sát và thông tin thiết bị trước khi chuyển sang báo giá hoặc sản xuất.



Bước này chỉ nên hoàn tất khi gia chủ đã thống nhất kích thước, cấu tạo, vật liệu, phụ kiện và vị trí kỹ thuật. Nếu một trong các nội dung trên vẫn đang thay đổi, hồ sơ chưa đủ ổn định để đặt xưởng. Sang bước tiếp theo, Hometalk sẽ bàn giao phiên bản hồ sơ cuối và xác định rõ bản vẽ nào được dùng để bóc khối lượng, báo giá và sản xuất.



Bước 5: Bàn giao hồ sơ thiết kế



Bàn giao hồ sơ không đơn giản là gửi một thư mục bản vẽ cho gia chủ. Chỉ cần xưởng sử dụng nhầm phiên bản cũ, kích thước hệ tủ, màu vật liệu hoặc vị trí thiết bị có thể sai theo. Vì vậy, ở bước 5 của quy trình thiết kế thi công nội thất The Global City, Hometalk cần xác định rõ bộ hồ sơ nào đã được duyệt và được phép dùng cho báo giá, sản xuất, lắp đặt.



Trước khi chuyển sang giai đoạn thi công, bộ hồ sơ cuối cần làm rõ các nội dung sau:



  • Phiên bản vẽ đã duyệt: Ghi ngày phát hành hoặc mã phiên bản để phân biệt với những bản đã gửi trước đó, tránh dùng nhầm hồ sơ cũ.
  • Các tài liệu được bàn giao: Bao gồm mặt bằng công năng phối cảnh, bản vẽ kỹ thuật và những tài liệu khác đã thống nhất trong hợp đồng thiết kế.
  • Sự thống nhất giữa các bản vẽ: Vị trí nội thất, kích thước, màu sắc và vật liệu trên phối cảnh phải phù hợp với bản vẽ kỹ thuật.
  • Bảng vật liệu và phụ kiện: Ghi rõ mã, màu, bề mặt vật liệu cùng loại bản lề, ray trượt, tay nắm hoặc thiết bị sẽ sử dụng.
  • Thông số thiết bị mua ngoài: Cập nhật kích thước thực tế của bếp, tủ lạnh, máy giặt, lavabo và thiết bị lắp âm để chừa khoảng lắp đặt chính xác.
  • Mục đích sử dụng của từng hồ sơ: Xác định bản vẽ nào dùng để bóc khối lượng, lập báo giá, sản xuất tại xưởng và kiểm tra khi lắp đặt.
  • Nội dung còn chờ xác nhận: Những chi tiết chưa chốt cần được đánh dấu rõ, không để xưởng tự hiểu hoặc sản xuất theo thông tin tạm thời.

Một bản vẽ đã gửi chưa đồng nghĩa với đã được duyệt. Bước này chỉ hoàn tất khi gia chủ xác nhận, bảng vật liệu đã thống nhất và các thông số thiết bị không còn thay đổi. Khi đó, Hometalk mới có đủ căn cứ bóc khối lượng và lập báo giá thi công sát với phạm vi thực hiện.



Sau giai đoạn bàn giao, những thay đổi lớn như dời hệ tủ, đổi vật liệu hoặc bổ sung hạng mục có thể làm hồ sơ phải chỉnh lại, đồng thời ảnh hưởng đến chi phí và lịch sản xuất. Vì thế, gia chủ nên kiểm tra kỹ trước khi xác nhận chuyển sang bước báo giá và ký hợp đồng thi công.



1.4. Bước 6–8: Từ hồ sơ đến sản phẩm tại xưởng



Chỉ một chi tiết chưa được làm rõ ở bước báo giá cũng có thể trở thành sai lệch khi sản phẩm đã được gia công. Đây là giai đoạn các quyết định trên bản vẽ bắt đầu ảnh hưởng trực tiếp đến chi phí, tiến độ và chất lượng nội thất thực tế.



Trong quy trình thiết kế thi công nội thất The Global City, gia chủ cần nhận biết khi nào hồ sơ đã đủ điều kiện đưa vào sản xuất và sản phẩm phải được kiểm tra ở thời điểm nào. Ba bước dưới đây sẽ làm rõ những mốc quan trọng này, đồng thời chỉ ra các vấn đề nên được phát hiện tại xưởng thay vì chờ đến khi nội thất đã vận chuyển tới công trình.



Bước 6: Báo giá và ký hợp đồng thi công



Hai báo giá có cùng tổng chi phí chưa chắc bao gồm cùng khối lượng công việc. Một bảng có thể đã tính vật liệu, phụ kiện, vận chuyển và lắp đặt, bảng còn lại lại để một số hạng mục xử lý tại công trình ở phần riêng. Vì vậy, tại bước 6 của quy trình thiết kế thi công nội thất The Global City, gia chủ cần xem báo giá được lập dựa trên hồ sơ nào và phạm vi thực hiện đã đầy đủ hay chưa.



Để có cơ sở đối chiếu rõ ràng trước khi ký hợp đồng, báo giá cần thể hiện được những yếu tố sau:



  • Hồ sơ dùng để lập báo giá: Khối lượng nên được bóc từ bản vẽ kỹ thuật và bảng vật liệu đã duyệt, thay vì chỉ ước tính qua phối cảnh 3D.
  • Tên và số lượng từng hạng mục: Ghi rõ làm sản phẩm gì, kích thước hoặc đơn vị tính ra sao, tránh gộp nhiều công việc vào một dòng chung chung.
  • Vật liệu và phụ kiện sử dụng: Nêu cụ thể mã vật liệu, quy cách bề mặt, loại bản lề, ray trượt, tay nắm hoặc thiết bị đi kèm.
  • Phạm vi vận chuyển và lắp đặt: Xác định phần việc nào được thực hiện tại xưởng, phần nào xử lý ở công trình và chi phí nào đã nằm trong báo giá.
  • Hạng mục bao gồm và chưa bao gồm: Làm rõ các phần như điện nước, sơn, trần, tháo dỡ hoặc hoàn thiện hiện trạng để gia chủ không nhầm rằng mọi công việc đều đã được tính.
  • Tiến độ thực hiện: Thể hiện các mốc sản xuất, vận chuyển, lắp đặt và nghiệm thu để hai bên có cùng căn cứ theo dõi.
  • Cách xử lý thay đổi, phát sinh: Quy định ai có quyền xác nhận, nội dung nào cần báo lại chi phí và chỉ thực hiện sau khi được đồng ý.

Gia chủ không nên chỉ nhìn vào con số cuối cùng. Mức giá thấp hơn có thể đến từ việc dùng vật liệu khác, giảm phụ kiện hoặc chưa tính đủ một số công việc. Trước khi ký hợp đồng thi công, điều quan trọng là kiểm tra xem bản vẽ, khối lượng, vật liệu và phạm vi báo giá có đang nói về cùng một phương án hay không.



Bước này hoàn tất khi hai bên đã thống nhất rõ công việc sẽ làm, chi phí tương ứng, tiến độ và cách ghi nhận thay đổi. Đây cũng là căn cứ để Hometalk chuyển hồ sơ sang xưởng mà không phải tự suy đoán những nội dung còn thiếu.

Bao gia thi cong noi that dua tren khoi luong boc tach theo ban ve noi that truoc do
Báo giá thi công nội thất dựa trên khối lượng bóc tách theo bản vẽ nội thất trước đó

Bước 7: Sản xuất và xử lý phần hoàn thiện



Khi đã ký hợp đồng thi công, công việc được triển khai đồng thời ở xưởng sản xuất và công trình. Một bên gia công nội thất theo hồ sơ đã duyệt, bên còn lại chuẩn bị mặt bằng để sản phẩm có thể vận chuyển và lắp đặt đúng kế hoạch. Nếu hai bên sử dụng khác phiên bản bản vẽ hoặc kích thước thực tế chưa được cập nhật, sản phẩm dù làm đúng tại xưởng vẫn có thể không vừa khi đưa đến công trình.



Ở bước này của quy trình làm nội thất tại The Global City, Hometalk cần phối hợp các công việc chính sau:



  • Phát hành bản vẽ dùng để sản xuất: Xưởng chỉ gia công theo phiên bản cuối đã được duyệt, có kích thước, cấu tạo, mã vật liệu và phụ kiện rõ ràng.
  • Đối chiếu lại số đo thực tế: Những vị trí đặt tủ sát tường, chạm trần, gần cửa hoặc liên quan đến thiết bị cần được kiểm tra trước khi cắt vật liệu.
  • Gia công sản phẩm tại xưởng: Vật liệu được cắt, xử lý bề mặt, lắp phụ kiện và đánh dấu theo từng khu vực để thuận tiện khi vận chuyển, lắp ráp.
  • Chuẩn bị phần hoàn thiện tại công trình: Điện, đèn, trần, sơn hoặc các vị trí cấp thoát nước được xử lý theo phạm vi đã thống nhất, tránh phải tháo sửa sau khi nội thất được lắp.
  • Bảo vệ và sắp xếp khu vực thi công: Sàn, tường, cửa và lối vận chuyển cần được che chắn; vị trí tập kết vật tư cũng phải đủ chỗ để không ảnh hưởng đến phần hoàn thiện có sẵn.
  • Phối hợp lịch xưởng và lịch công trình: Thời điểm xuất hàng chỉ được xác nhận khi sản phẩm đã sẵn sàng và mặt bằng đủ điều kiện tiếp nhận, thay vì vận chuyển đến rồi chờ tại chỗ.
  • Cập nhật thay đổi cho cả hai bên: Nếu kích thước hoặc hạng mục tại công trình được điều chỉnh, thông tin phải được chuyển ngay cho xưởng trước khi tiếp tục gia công.

Hai nhóm công việc có thể thực hiện song song để rút ngắn thời gian, với điều kiện bản vẽ, kích thước và vật liệu không còn thay đổi. Ngược lại, sản xuất quá sớm có thể khiến vật liệu đã cắt không thể sử dụng lại hoặc sản phẩm phải sửa ngay tại công trình.



Bước này hoàn tất khi nội thất đã được gia công theo đúng hồ sơ và hiện trường sẵn sàng cho lịch lắp đặt. Tuy nhiên, trước khi đóng gói và vận chuyển, sản phẩm vẫn cần trải qua một lần kiểm tra riêng tại xưởng đây là giai đoạn giúp phát hiện những sai lệch khó xử lý hơn khi hàng đã đến công trình.



Bước 8: Kiểm tra sản phẩm tại xưởng



Một sản phẩm nhìn đúng màu chưa chắc đã đủ điều kiện vận chuyển. Hệ tủ vẫn có thể sai kích thước, thiếu phụ kiện, trầy bề mặt hoặc nhầm vị trí lắp đặt. Vì vậy, đây là mốc kiểm soát quan trọng trong quy trình thiết kế thi công nội thất The Global City, giúp phát hiện và xử lý sai lệch ngay tại xưởng thay vì đưa vấn đề đến công trình.



Trước khi đóng gói gửi đến căn hộ, người phụ trách cần kiểm tra tổng quan các nội dung sau:



  • Kích thước và số lượng: Đối chiếu từng sản phẩm với bản vẽ đã duyệt, bảo đảm không thiếu hạng mục hoặc sai quy cách.
  • Mã và màu vật liệu: Kiểm tra màu sắc, bề mặt và loại vật liệu theo mẫu đã được gia chủ xác nhận.
  • Cấu tạo sản phẩm: Xem lại số khoang, hướng mở cánh, vị trí ngăn kéo và các điểm liên kết chính.
  • Phụ kiện đi kèm: Đối chiếu bản lề, ray trượt, tay nắm và những phụ kiện đã ghi trong hồ sơ.
  • Bề mặt hoàn thiện: Ghi nhận các vị trí trầy xước, sứt cạnh, cong vênh hoặc cần xử lý lại trước khi xuất xưởng.
  • Đánh dấu và đóng gói: Phân loại sản phẩm theo từng phòng, bảo vệ góc cạnh và ghi rõ vị trí để đội lắp đặt dễ nhận biết.

Nghiệm thu tại xưởng không thay thế cho việc kiểm tra sau lắp đặt. Một số vấn đề như khe tiếp giáp với tường, độ cân chỉnh của cánh tủ hay khả năng vận hành chỉ có thể đánh giá chính xác tại công trình. Vì vậy, sản phẩm chỉ nên được vận chuyển khi các lỗi ảnh hưởng đến việc lắp đặt đã được xử lý, còn những nội dung cần kiểm tra tiếp phải được ghi nhận rõ ràng.



1.5. Bước 9–10: Lắp đặt, nghiệm thu và đưa nội thất vào sử dụng



Sản phẩm đạt yêu cầu tại xưởng chưa đồng nghĩa công trình đã hoàn thiện. Khi đưa vào lắp đặt thực tế, những vấn đề như vị trí chưa khớp, cánh tủ vận hành chưa ổn hoặc điểm tiếp giáp với tường và trần mới có thể xuất hiện.



Đây là hai bước cuối của quy trình thiết kế thi công nội thất The Global City, đồng thời cũng là lúc gia chủ cần kiểm tra kỹ trước khi ký bàn giao. Nội dung dưới đây sẽ làm rõ sản phẩm được vận chuyển, lắp đặt như thế nào và những lỗi nào cần được ghi nhận trước khi chính thức đưa không gian vào sử dụng.

Don vi tien hanh van chuyen lap dat noi that tai The Global City
Đơn vị tiến hành vận chuyển lắp đặt nội thất tại The Global City

Bước 9: Vận chuyển và lắp đặt



Nội thất dù đã kiểm tra tại xưởng vẫn có thể phát sinh sai lệch khi đưa vào công trình, như vướng lối vận chuyển, ổ cắm hoặc khe tiếp giáp. Gia chủ có thể tìm hiểu dịch vụ thi công nội thất chung cư chuyên nghiệp của Hometalk để nắm rõ cách vận chuyển, lắp đặt và hoàn thiện tại công trình.



Trước khi lắp đặt, đội thi công cần chuẩn bị và kiểm tra các nội dung chính:



  • Chốt lịch vận chuyển: Xác nhận thời gian, nhân sự và phương tiện đưa hàng đến công trình.
  • Kiểm tra quy định thi công: Làm rõ hồ sơ, lối vận chuyển, khu tập kết và yêu cầu đang áp dụng.
  • Bảo vệ hiện trạng: Che chắn sàn, tường, cửa và các bề mặt đã hoàn thiện.
  • Đối chiếu vị trí lắp: Kiểm tra bản vẽ, kích thước, hướng mở và vị trí điện, thiết bị.
  • Lắp ráp và căn chỉnh: Bảo đảm hệ tủ chắc chắn, cánh vận hành ổn định và khe hở cân đối.
  • Xử lý điểm tiếp giáp: Hoàn thiện các vị trí tiếp xúc với tường, sàn và trần theo hiện trạng thực tế.

Thợ lắp đặt không nên tự thay đổi cấu tạo, kích thước hoặc vị trí nội thất khi phát hiện sai lệch lớn. Những trường hợp có thể ảnh hưởng đến công năng, thẩm mỹ hoặc khối lượng thi công cần được kiến trúc sư, kỹ sư phụ trách và gia chủ xác nhận trước khi xử lý.



Bước này hoàn tất khi sản phẩm đã được lắp đúng vị trí, vận hành cơ bản ổn định và các lỗi phát sinh trong quá trình lắp đặt đã được ghi nhận. Tuy nhiên, đây chưa phải thời điểm ký bàn giao ngay, hệ tủ, điện đèn, bề mặt hoàn thiện và khối lượng thực tế vẫn cần được kiểm tra ở bước nghiệm thu cuối cùng. Phạm vi triển khai trên phù hợp với hoạt động thiết kế, sản xuất và thi công nội thất mà Hometalk đang cung cấp.



Bước 10: Nghiệm thu, bàn giao và bảo hành



Nội thất đã lắp xong và nhìn đẹp chưa có nghĩa là công trình có thể bàn giao ngay. Ở bước cuối của quy trình thiết kế thi công nội thất The Global City, gia chủ cần đối chiếu sản phẩm thực tế với hồ sơ đã duyệt, vận hành thử từng hạng mục và ghi rõ các lỗi cần xử lý.



Để dễ kiểm tra, có thể chia việc nghiệm thu thành các nhóm sau:



  • Bản vẽ và khối lượng: Kiểm tra đúng vị trí, kích thước, số lượng và hạng mục đã thống nhất.
  • Vật liệu: Đối chiếu mã, màu sắc và bề mặt với mẫu đã duyệt.
  • Hệ tủ và phụ kiện: Mở thử cánh, ngăn kéo, ray trượt, bản lề và các thiết bị đi kèm.
  • Điện và chiếu sáng: Thử công tắc, ổ cắm, đèn cùng những vị trí liên quan đến nội thất.
  • Bề mặt hoàn thiện: Quan sát cạnh tủ, khe cánh, nẹp, điểm tiếp giáp, sơn, trần và vách.
  • Hồ sơ bàn giao: Kiểm tra biên bản, danh sách lỗi, thời hạn khắc phục và thông tin bảo hành.

Mỗi lỗi nên được ghi rõ vị trí, chụp ảnh và đánh số để hai bên dễ kiểm tra lại. Những lỗi ảnh hưởng trực tiếp đến việc sử dụng cần được xử lý trước khi xác nhận hoàn tất; các lỗi còn lại phải có người phụ trách và thời hạn sửa cụ thể.



Biên bản bàn giao cũng cần thể hiện những nội dung còn tồn tại, phạm vi bảo hành, thời điểm bắt đầu và đầu mối tiếp nhận khi có vấn đề. Đây là căn cứ giúp gia chủ biết công trình đã hoàn thành đến đâu, hạng mục nào còn phải xử lý và quyền lợi bảo hành được áp dụng như thế nào.



2. Cần chuẩn bị gì trước khi làm nội thất The Global City?



Nhiều gia chủ nghĩ chỉ cần gửi mặt bằng và chọn mẫu mình thích là có thể bắt đầu thiết kế. Thực tế, một thông tin còn thiếu như phần nội thất muốn giữ lại, kích thước thiết bị hay ngày dự kiến vào ở cũng có thể khiến phương án phải sửa và báo giá thay đổi.



Trước khi bước vào quy trình thiết kế thi công nội thất The Global City, gia chủ nên chuẩn bị đúng hồ sơ, thông tin hiện trạng và nhu cầu sử dụng. Các mục dưới đây sẽ giúp gia chủ biết tài liệu nào cần gửi cho Hometalk, điều gì phải kiểm tra tại công trình và đâu là những nội dung nên chốt sớm để quá trình làm nội thất thuận lợi hơn.

Nhung dieu chu dau tu can chuan bi truoc khi lam noi that The Global City
Những điều chủ đầu tư cần chuẩn bị trước khi làm nội thất The Global City

2.1. Hồ sơ và hiện trạng gia chủ cần cung cấp



Gia chủ không cần đợi có đủ một bộ hồ sơ kỹ thuật hoàn chỉnh mới bắt đầu quy trình thiết kế thi công nội thất The Global City. Hometalk có thể tiếp nhận những tài liệu đang có, sau đó kiểm tra lại tại công trình để xác định phần nào sử dụng được và thông tin nào còn thiếu.



Để buổi trao đổi ban đầu đi đúng trọng tâm, gia chủ nên chuẩn bị các yếu tố sau:



  • Mặt bằng bất động sản: Giúp kiến trúc sư hình dung cách chia phòng, vị trí cửa và mối liên hệ giữa các khu vực.
  • Hồ sơ bàn giao hiện có: Có thể gồm thông tin về điện, nước, điều hòa hoặc phần hoàn thiện do chủ đầu tư cung cấp.
  • Ảnh và video hiện trạng: Nên quay toàn cảnh từng phòng, các góc khuất và lối kết nối giữa các không gian.
  • Phần hoàn thiện muốn giữ lại: Ghi rõ sàn, trần, cửa, thiết bị hoặc đồ nội thất nào vẫn tiếp tục sử dụng.
  • Những vị trí đã thay đổi: Đánh dấu các điểm thực tế không còn giống mặt bằng ban đầu để tránh thiết kế dựa trên dữ liệu cũ.
  • Danh sách hạng mục cần làm: Xác định khu vực nào cần thiết kế mới, thay đổi hoặc chỉ bổ sung nội thất.
  • Quy định thi công đã nhận: Cung cấp thông tin từ ban quản lý về hồ sơ đăng ký, vận chuyển và bảo vệ hiện trạng nếu có.

Mặt bằng và hình ảnh giúp Hometalk tư vấn phương án sơ bộ, nhưng chưa được dùng ngay để sản xuất nội thất. Kích thước cuối cùng vẫn cần đo trực tiếp tại công trình, nhất là những vị trí đặt tủ sát tường, chạm trần hoặc liên quan đến thiết bị.



Tài liệu càng rõ, gia chủ càng dễ nhận ra phần nào có thể giữ lại và phần nào cần thay đổi. Đây cũng là cơ sở để bước tiếp theo xác định đúng nhu cầu sử dụng, mức đầu tư và thời điểm hoàn thành mong muốn.



2.2. Nhu cầu, mức đầu tư và thời điểm sử dụng



Một phương án nội thất phù hợp không bắt đầu từ việc chọn phong cách, mà từ cách gia đình sẽ sử dụng không gian mỗi ngày. Cùng một mặt bằng, gia đình có trẻ nhỏ, người làm việc tại nhà hoặc thường xuyên nấu ăn sẽ cần cách bố trí rất khác nhau.



Để kiến trúc sư hiểu đúng nhu cầu ngay từ đầu, gia chủ nên làm rõ:



  • Số người sử dụng: Cho biết số thành viên, độ tuổi và người thường xuyên sinh hoạt tại công trình.
  • Thói quen hằng ngày: Chia sẻ giờ giấc, cách dùng phòng khách, phòng ngủ và các khu vực chung.
  • Nhu cầu làm việc tại nhà: Xác định có cần bàn làm việc riêng, vị trí yên tĩnh hay không gian dùng linh hoạt.
  • Mức độ sử dụng bếp: Làm rõ tần suất nấu ăn, thiết bị cần dùng và lượng đồ cần lưu trữ.
  • Nhu cầu cất giữ đồ đạc: Nêu cụ thể nhóm đồ đang thiếu chỗ như quần áo, giày dép, đồ bếp hoặc vật dụng ít sử dụng.
  • Hạng mục cần ưu tiên: Chọn khu vực cần hoàn thiện trước nếu chưa thực hiện toàn bộ công trình trong một lần.
  • Mức đầu tư dự kiến: Đưa ra khoảng ngân sách định hướng để lựa chọn vật liệu và phạm vi công việc phù hợp; đây chưa phải báo giá cuối.
  • Ngày muốn đưa vào sử dụng: Xác định thời điểm dự kiến chuyển vào ở hoặc khai thác để sắp xếp các giai đoạn thiết kế, duyệt hồ sơ, sản xuất và lắp đặt.

Các dữ liệu trên giúp Hometalk xây dựng phương án bám sát nhu cầu thực tế, đồng thời xác định hạng mục ưu tiên và lộ trình phù hợp trước khi bước vào các giai đoạn tiếp theo của quy trình.

Gia chu trao doi nhu cau va muc dau tu lam noi that The Global City
Gia chủ trao đổi nhu cầu và mức đầu tư làm nội thất The Global City

2.3. Chuẩn bị khác gì với căn hộ, SOHO và SOLA?



Căn hộ, nhà phố SOHO và biệt thự SOLA đều đi qua các bước chính của quy trình thiết kế thi công nội thất The Global City. Điểm khác nhau không nằm ở số lượng bước, mà ở hiện trạng cần kiểm tra, cách đưa vật tư vào công trình và những nội dung phải chốt trước khi sản xuất.



Bảng dưới đây sẽ giúp gia chủ nhận biết phần nào cần chuẩn bị kỹ hơn theo từng loại hình:



Yếu tố cần kiểm tra Căn hộ Nhà phố SOHO Biệt thự SOLA
Hiện trạng ban đầuKiểm tra sàn, trần, cửa, điện nước và phần hoàn thiện muốn giữ lạiKiểm tra từng tầng, cầu thang, mặt tiền và khu vực dự kiến kinh doanhKiểm tra kiến trúc, hệ thống kỹ thuật, cảnh quan và các khu vực liên quan
Vận chuyển vật tưXác nhận thang hàng, lịch vận chuyển và yêu cầu bảo vệ khu vực chungTính trước lối vào, cầu thang và vị trí tập kết vật tưChuẩn bị phương án cho vật tư lớn và nhiều khu vực lắp đặt
Nội dung cần chốtPhần giữ lại, kích thước thực tế và hạng mục cần thay đổiRanh giới giữa khu ở và khu kinh doanh, công việc ưu tiên theo tầngPhạm vi nội thất và các điểm liên quan đến kiến trúc, kỹ thuật, cảnh quan
Cách tổ chức thi côngChia theo từng phòng hoặc nhóm hạng mụcChia theo tầng hoặc từng khu vực sử dụngChia theo không gian và từng hệ thống cần phối hợp
Cách nghiệm thuKiểm tra theo căn và từng hạng mụcKiểm tra theo tầng hoặc khu vựcKiểm tra theo từng không gian và hệ thống



Với căn hộ, gia chủ cần làm rõ phần hoàn thiện nào tiếp tục sử dụng vì thay đổi sàn, cửa hoặc vị trí kỹ thuật có thể ảnh hưởng trực tiếp đến phương án nội thất. Kích thước trên mặt bằng bàn giao chỉ nên dùng để trao đổi ban đầu; số đo dùng cho sản xuất vẫn cần được kiểm tra tại công trình. Để hiểu rõ hơn cách Hometalk bố trí công năng, lựa chọn vật liệu và hoàn thiện hồ sơ cho từng loại căn hộ, gia chủ có thể tìm hiểu về dịch vụ thiết kế nội thất chung cư trước khi xác định phạm vi triển khai.



Nhà phố SOHO cần phân định sớm khu vực sinh hoạt và khu vực kinh doanh. Nếu hai phần này chưa rõ, lối đi, vị trí lưu trữ, hệ thống điện hoặc kế hoạch thi công theo tầng có thể phải điều chỉnh về sau.



Với biệt thự SOLA, phạm vi phối hợp thường rộng hơn căn hộ. Nội thất có thể liên quan đến kiến trúc, hệ thống kỹ thuật và cảnh quan. Cách kiểm soát từng khu vực được trình bày tại thiết kế thi công nội thất biệt thự SOLA.



Ba loại hình không cần xây thành ba quy trình riêng. Điều quan trọng là xác định đúng dữ liệu phải cung cấp, phạm vi cần chốt và cách nghiệm thu phù hợp với công trình thực tế. Từ phần này, bài có thể liên kết tự nhiên đến thiết kế thi công nội thất căn hộ The Global City, thiết kế thi công nội thất nhà phố SOHO và thiết kế thi công nội thất biệt thự SOLA để người đọc tìm hiểu sâu hơn theo loại hình mình đang sở hữu.



3. Cần khóa gì để hạn chế phát sinh, chậm tiến độ?



Một thay đổi nhỏ sau khi đã đặt xưởng, như dời vị trí tủ, đổi màu vật liệu hoặc bổ sung hạng mục, cũng có thể làm chi phí và lịch bàn giao thay đổi. Vì vậy, trước khi chuyển sang sản xuất, gia chủ cần khóa ba nhóm thông tin chính: hồ sơ thiết kế, vật liệu và khối lượng thi công.



Đây là mốc dễ bị xem nhẹ trong quy trình thiết kế thi công nội thất The Global City. Các phần dưới đây sẽ chỉ rõ nội dung nào phải chốt, dấu hiệu nào cho thấy hồ sơ chưa đủ điều kiện đặt xưởng và vì sao cùng một thay đổi, nếu phát hiện sớm sẽ dễ xử lý hơn nhiều so với khi sản phẩm đã được gia công.

Can lam nhung gi de han che phat sinh chi phi va cham tien do o The Global City
Cần làm những gì để hạn chế phát sinh chi phí và chậm tiến độ ở The Global City

3.1. Khóa mặt bằng, bản vẽ và kích thước thực tế



Một hệ tủ chỉ cần lệch vài centimet cũng có thể vướng cửa, che ổ cắm hoặc không khớp với khoảng tường thực tế. Vì vậy, trước khi đưa hồ sơ vào sản xuất, mặt bằng công năng, vị trí nội thất và kích thước cuối cùng cần được kiểm tra, thống nhất rõ ràng.



Ở mốc này của quy trình thiết kế thi công nội thất The Global City, gia chủ cần chốt các nội dung sau:



  • Mặt bằng công năng: Xác nhận cách chia không gian, luồng di chuyển và vị trí các khu vực sử dụng.
  • Vị trí đồ nội thất: Chốt nơi đặt hệ tủ, giường, bàn, thiết bị và các hạng mục gắn cố định.
  • Vị trí điện, đèn và thiết bị: Kiểm tra ổ cắm, công tắc, nguồn đèn, đường nước và thiết bị liên quan để tránh bị nội thất che khuất.
  • Kích thước khảo sát cuối: Đối chiếu lại chiều dài, chiều rộng, chiều cao và những vị trí có thể ảnh hưởng đến sản xuất.
  • Phiên bản bản vẽ dùng tại xưởng: Ghi rõ mã hoặc ngày duyệt để đội sản xuất không sử dụng nhầm hồ sơ cũ.
  • Nội dung còn chờ xác nhận: Những điểm chưa đủ dữ liệu cần được đánh dấu và chưa đưa vào gia công.

Nếu thay đổi mặt bằng hoặc kích thước sau khi sản xuất, bản vẽ có thể phải sửa lại, hệ tủ phải điều chỉnh và vật liệu đã gia công có nguy cơ không còn phù hợp. Điều này thường kéo theo thay đổi khối lượng, báo giá và lịch hoàn thành.



Nếu thay đổi mặt bằng hoặc kích thước sau khi sản xuất, bản vẽ có thể phải sửa lại, hệ tủ phải điều chỉnh và vật liệu đã gia công có nguy cơ không còn phù hợp. Điều này thường kéo theo thay đổi khối lượng, báo giá và lịch hoàn thành.



3.2. Khóa vật liệu, phụ kiện và mẫu đối chứng



Hai mẫu vật liệu trông gần giống nhau trên màn hình vẫn có thể khác rõ về màu sắc, vân bề mặt và cảm giác khi đặt trong không gian thật. Vì vậy, trước khi đặt hàng hoặc đưa hồ sơ vào sản xuất, gia chủ cần xác nhận bằng mã vật liệu và mẫu thực tế, thay vì chỉ dựa vào phối cảnh 3D.



Để hạn chế sai vật liệu khi làm nội thất, Hometalk cần thống nhất rõ:



  • Mã vật liệu cụ thể: Ghi đúng thương hiệu, mã màu, chủng loại và vị trí sử dụng của từng vật liệu.
  • Mẫu màu thực tế: Đối chiếu mẫu dưới ánh sáng gần với không gian sử dụng để nhận biết màu, vân và độ bóng chính xác hơn.
  • Quy cách bề mặt: Làm rõ bề mặt mờ, bóng, có vân, phủ laminate, melamine hoặc lớp hoàn thiện khác.
  • Loại phụ kiện: Xác định mã hoặc quy cách của bản lề, ray trượt, tay nắm và các phụ kiện đi kèm.
  • Mẫu đối chứng đã duyệt: Lưu lại mẫu hoặc hình ảnh có xác nhận để sử dụng khi kiểm tra sản phẩm tại xưởng và công trình.
  • Người xác nhận: Chỉ định đầu mối có quyền duyệt vật liệu, tránh nhiều ý kiến khác nhau làm chậm việc đặt hàng.
  • Phương án thay thế: Chuẩn bị trước vật liệu tương đương nếu mã đã chọn hết hàng, đồng thời chỉ thay đổi sau khi gia chủ đồng ý.

Ví dụ, một màu gỗ có thể trông sáng trên phối cảnh nhưng đậm hơn khi đặt cạnh sàn và tường thực tế. Vì vậy, gia chủ nên xem các mẫu cạnh nhau trong cùng điều kiện ánh sáng, thay vì duyệt riêng từng mẫu qua điện thoại.



Vật liệu chỉ được xem là đã khóa khi mã trong bảng vật liệu, mẫu đối chứng và thông tin dùng để sản xuất hoàn toàn thống nhất. Nếu cần thay thế, mã mới, vị trí sử dụng và ảnh hưởng đến chi phí hoặc tiến độ phải được xác nhận trước khi thực hiện. Đây là cách kiểm soát phù hợp với chuỗi thiết kế, sản xuất và thi công nội thất mà Hometalk đang triển khai.



3.3. Khóa khối lượng, phạm vi và cách duyệt phát sinh



Tổng giá trị trên báo giá chưa cho biết gia chủ đã được tính đủ mọi phần việc hay chưa. Khoản dễ phát sinh thường nằm ở những nội dung tưởng là nhỏ như vận chuyển, lắp đặt, xử lý hiện trạng hoặc hạng mục chưa được bóc tách rõ từ đầu.



Ở giai đoạn này của quy trình thiết kế thi công nội thất The Global City, gia chủ nên kiểm tra:



  • Hạng mục đã bao gồm: Xác định rõ sản phẩm và công việc nào đã có trong bảng khối lượng.
  • Hạng mục chưa bao gồm: Làm rõ những phần cần dự trù riêng như tháo dỡ, điện nước, sơn hoặc xử lý hiện trạng.
  • Khối lượng thực hiện: Đối chiếu số lượng, kích thước và đơn vị tính với bản vẽ đã duyệt.
  • Vật liệu và phụ kiện: Kiểm tra mã vật liệu, quy cách bề mặt cùng loại phụ kiện áp dụng cho từng hạng mục.
  • Vận chuyển và lắp đặt: Xác nhận chi phí nào đã được tính, phạm vi đưa hàng và phần hoàn thiện tại công trình.
  • Người duyệt thay đổi: Chỉ định đầu mối có quyền xác nhận để tránh nhiều ý kiến chồng chéo.
  • Cách ghi nhận phát sinh: Mọi thay đổi cần nêu rõ lý do, khối lượng, ảnh hưởng đến chi phí và tiến độ trước khi thực hiện.

Gia chủ nên phân biệt yêu cầu bổ sung với lỗi sản xuất hoặc lắp đặt. Hạng mục phát sinh do thay đổi nhu cầu cần được hai bên xác nhận lại; còn sai lệch so với hồ sơ đã duyệt phải được ghi nhận và xử lý theo trách nhiệm đã thỏa thuận.



Phần này chỉ được xem là đã khóa khi bảng khối lượng, phạm vi thi công và cách duyệt thay đổi đều rõ ràng. Khi đó, gia chủ mới có căn cứ kiểm tra báo giá, kiểm soát chi phí và biết chính xác trường hợp nào có thể làm lịch hoàn thành thay đổi.

Gia chu kiem tra khoi luong pham vi va chi phi phat sinh khi lam noi that The Global City
Gia chủ kiểm tra khối lượng phạm vi và chi phí phát sinh khi làm nội thất The Global City

3.4. Khi nào chưa nên chuyển sang sản xuất?



Giữ được lịch xưởng chưa chắc giúp công trình hoàn thành sớm nếu thông tin đầu vào vẫn còn thay đổi. Trong quy trình thiết kế thi công nội thất The Global City, sản xuất chỉ nên bắt đầu khi bản vẽ, kích thước, vật liệu và phạm vi công việc đã đủ rõ để xưởng không phải tự suy đoán.



Gia chủ chưa nên xác nhận đặt xưởng khi còn một trong các dấu hiệu sau:



  • Bản vẽ kỹ thuật chưa được duyệt: Vị trí, kích thước hoặc cấu tạo nội thất vẫn có thể tiếp tục thay đổi.
  • Số đo thực tế chưa được xác nhận: Hệ tủ có nguy cơ không vừa khoảng tường, vướng cửa hoặc lệch vị trí thiết bị.
  • Vật liệu và phụ kiện chưa có mã cụ thể: Xưởng chưa có căn cứ để đặt hàng và gia công đúng mẫu đã chọn.
  • Phạm vi báo giá chưa rõ: Chưa phân biệt đầy đủ hạng mục đã bao gồm, chưa bao gồm và phần cần xử lý tại công trình.
  • Công năng vẫn đang điều chỉnh: Việc đổi vị trí tủ, bàn, giường hoặc thiết bị có thể kéo theo sửa bản vẽ và khối lượng.
  • Điện, nước, trần và đèn chưa phối hợp xong: Nội thất có thể che ổ cắm, vướng đường nước hoặc không khớp với hệ thống kỹ thuật.
  • Hiện trường chưa sẵn sàng: Phần hoàn thiện còn thay đổi hoặc chưa xác định được thời điểm vận chuyển, lắp đặt.

Một phối cảnh đã duyệt chưa đủ để trả lời khi nào có thể bắt đầu sản xuất nội thất. Xưởng còn cần bản vẽ kỹ thuật, số đo cuối, bảng vật liệu và phiên bản hồ sơ được phép sử dụng.



Nếu chỉ một khu vực chưa chốt, Hometalk có thể xem xét tách phần đã đủ dữ liệu để triển khai trước, miễn ranh giới công việc được thể hiện rõ trên hồ sơ. Vậy có nên cho sản xuất tại xưởng và chuẩn bị công trình diễn ra song song để rút ngắn thời gian? Phần tiếp theo sẽ làm rõ điều kiện nên áp dụng và rủi ro gia chủ cần cân nhắc.



3.4.1. Có nên làm song song để rút ngắn thời gian?



Có thể, nếu hồ sơ thiết kế và kích thước thực tế đã được chốt. Khi đó, xưởng sản xuất nội thất trong lúc công trình xử lý điện, trần, sơn hoặc chuẩn bị mặt bằng lắp đặt, nhờ vậy giảm thời gian chờ giữa các giai đoạn.



Trước khi triển khai song song gia chủ cần kiểm tra các yếu tố sau đây:



  • Bản vẽ đã được duyệt: Công năng, kích thước và cấu tạo không còn thay đổi lớn.
  • Vật liệu đã được chốt: Có mã, mẫu đối chứng và phương án thay thế khi cần.
  • Hiện trường có lịch rõ ràng: Biết thời điểm hoàn thiện, vận chuyển và lắp đặt.
  • Hai bên dùng cùng một hồ sơ: Mọi thay đổi tại công trình phải được cập nhật kịp thời cho xưởng.

Cách làm này giúp rút ngắn tiến độ, đồng thời làm giảm khả năng điều chỉnh về sau. Khi vật liệu đã được cắt hoặc sản phẩm đã gia công, việc đổi vị trí tủ, sửa kích thước hay thay vật liệu có thể kéo theo chi phí và thời gian xử lý bổ sung.



Tóm lại, gia chủ chỉ nên cho sản xuất tại xưởng và hoàn thiện công trình diễn ra song song khi bản vẽ, kích thước và vật liệu đã được chốt. Nếu các thông tin này vẫn còn thay đổi, việc làm sớm chưa chắc giúp rút ngắn thời gian, thậm chí có thể khiến sản phẩm phải chỉnh sửa và ảnh hưởng đến ngày bàn giao.



3.5. Năm mốc gia chủ không nên bỏ qua



Gia chủ không cần có mặt tại công trình mỗi ngày, song vẫn nên trực tiếp xác nhận những quyết định có thể ảnh hưởng đến công năng, chi phí và ngày bàn giao. Đặc biệt, năm mốc dưới đây giúp gia chủ theo dõi đúng việc quan trọng thay vì phải kiểm tra từng công đoạn nhỏ.



  • Duyệt mặt bằng công năng: Xác nhận cách bố trí không gian, vị trí đồ nội thất, lối đi và nhu cầu lưu trữ trước khi phát triển phối cảnh.
  • Duyệt bản vẽ kỹ thuật và vật liệu: Kiểm tra kích thước, cấu tạo, vị trí điện đèn, mã vật liệu và phụ kiện trước khi hồ sơ được dùng để báo giá hoặc sản xuất.
  • Duyệt khối lượng và phạm vi thi công: Làm rõ hạng mục đã bao gồm, phần chưa bao gồm, vận chuyển, lắp đặt và cách xác nhận khi có thay đổi.
  • Kiểm tra sản phẩm trước khi vận chuyển: Đối chiếu số lượng, kích thước, màu vật liệu, phụ kiện và tình trạng bề mặt để xử lý sai lệch ngay tại xưởng.
  • Nghiệm thu và chốt thời hạn sửa lỗi: Vận hành thử các hạng mục, ghi rõ từng lỗi, người phụ trách và ngày hoàn thành trước khi ký bàn giao.

Nếu không thể theo sát toàn bộ quá trình, gia chủ chỉ cần sắp xếp thời gian tại năm mốc này và yêu cầu lưu lại bản vẽ, mẫu vật liệu, hình ảnh cùng biên bản xác nhận. Đây là cách theo dõi tiến độ làm nội thất rõ ràng hơn, đồng thời giúp các quyết định quan trọng đều có căn cứ để đối chiếu khi nghiệm thu. Phần tiếp theo sẽ tập trung vào những nội dung cần kiểm tra tại xưởng và công trình trước khi nhận bàn giao.



4. Nghiệm thu nội thất The Global City cần xem gì?



Không phải lỗi nội thất nào cũng có thể nhận ra khi nhìn tổng thể. Một hệ tủ có thể đúng màu nhưng sai kích thước, cánh tủ nhìn cân đối nhưng ray hoặc bản lề vận hành chưa ổn; sản phẩm đạt yêu cầu tại xưởng vẫn có thể chưa khớp với tường, sàn và vị trí kỹ thuật khi lắp thực tế.



Vì vậy, nghiệm thu trong quy trình thiết kế thi công nội thất The Global City cần được thực hiện theo từng thời điểm, thay vì chờ đến ngày bàn giao mới kiểm tra. Các phần dưới đây sẽ giúp gia chủ nhận biết lỗi nào nên phát hiện tại xưởng, điểm nào phải đối chiếu sau khi lắp đặt và khi nào chưa nên ký biên bản bàn giao.

Cac diem can xem can luu y khi nghiem thu hoan thien noi that The Global City
Các điểm cần xem cần lưu ý khi nghiệm thu hoàn thiện nội thất The Global City

4.1. Kiểm tra sản phẩm mộc tại xưởng



Kiểm tra tại xưởng giúp phát hiện sớm những sai lệch trước khi sản phẩm được đóng gói và vận chuyển. Gia chủ không cần hiểu sâu về kỹ thuật sản xuất, chỉ cần biết hồ sơ nào được dùng để đối chiếu và những điểm nào có thể ảnh hưởng đến việc lắp đặt sau này.



Khi nghiệm thu sản phẩm mộc tại xưởng, nên tập trung vào các nội dung chính sau:



  • Số lượng sản phẩm: Đối chiếu từng hệ tủ, cánh, ngăn kéo và bộ phận đi kèm với bảng khối lượng.
  • Kích thước tổng thể: Kiểm tra chiều dài, chiều cao và chiều sâu theo bản vẽ kỹ thuật đã duyệt.
  •  Mã và màu vật liệu: So sánh với bảng vật liệu hoặc mẫu đối chứng, tránh nhận biết màu chỉ bằng trí nhớ hay hình ảnh trên điện thoại.
  • Cấu tạo sản phẩm: Xem cách chia khoang, vị trí ngăn kéo, hướng mở cánh và những điểm liên kết chính.
  • Phụ kiện đi kèm: Kiểm tra ray trượt, bản lề, tay nắm và các phụ kiện có đúng loại đã thống nhất hay không.
  • Bề mặt hoàn thiện: Quan sát mép dán cạnh, góc tủ, bề mặt ván và các vị trí có dấu hiệu trầy xước, sứt mẻ hoặc cong vênh.
  • Đánh dấu và đóng gói: Phân loại sản phẩm theo từng phòng hoặc vị trí lắp để đội thi công dễ kiểm đếm và tránh lắp nhầm.

Ví dụ, một cánh tủ có thể đúng kích thước nhưng dùng sai màu vật liệu; một hệ tủ đủ số lượng nhưng hướng mở lại không giống bản vẽ. Những lỗi này thường dễ xử lý tại xưởng hơn so với khi sản phẩm đã được vận chuyển và lắp cố định tại công trình.



Sản phẩm chỉ nên xuất xưởng khi các lỗi ảnh hưởng đến kích thước, cấu tạo, vật liệu hoặc khả năng lắp đặt đã được xử lý. Những nội dung chưa thể kiểm tra tại xưởng cần được ghi chú rõ để tiếp tục đối chiếu ở công trình.



Kiểm tra tại xưởng giúp phát hiện lỗi trước khi vận chuyển, còn việc sản phẩm có lắp vừa và sử dụng ổn định hay không chỉ được xác nhận tại công trình. Sau khi lắp đặt, gia chủ vẫn cần kiểm tra khe giữa tủ với tường, độ cân của cánh tủ, hoạt động của ray trượt và các vị trí tiếp giáp với sàn, trần. Vì vậy, nghiệm thu tại xưởng và nghiệm thu sau lắp đặt là hai mốc riêng, không thể thay thế cho nhau.

Kiem tra san pham moc tai xuong truoc khi lap dat noi that The Global City
Kiểm tra sản phẩm mộc tại xưởng trước khi lắp đặt nội thất The Global City

4.2. Đối chiếu khi vận chuyển và lắp đặt



Sản phẩm đã đạt yêu cầu tại xưởng vẫn có thể bị giao nhầm vị trí, lắp sai hướng hoặc va chạm với phần hoàn thiện có sẵn. Vì vậy, ở giai đoạn này của quy trình thiết kế thi công nội thất The Global City, đội thi công cần kiểm tra lại từ lúc nhận hàng đến khi sản phẩm được căn chỉnh hoàn chỉnh. Các nội dung cần đối chiếu gồm:



  • Lịch và điều kiện vận chuyển: Xác nhận thời gian, lối đưa hàng, khu vực tập kết và yêu cầu của ban quản lý tại thời điểm thi công.
  • Biện pháp bảo vệ hiện trạng: Che chắn sàn, tường, cửa và các bề mặt trên đường vận chuyển.
  • Số lượng và ký hiệu sản phẩm: Kiểm đếm từng kiện hàng, đối chiếu nhãn để tránh thiếu hoặc chuyển nhầm sang khu vực khác.
  • Vị trí và hướng lắp đặt: Kiểm tra đúng phòng, đúng vị trí và đúng hướng mở theo bản vẽ đã duyệt.
  • Kích thước và điểm kỹ thuật: Bảo đảm nội thất không che ổ cắm, công tắc, cửa kỹ thuật hoặc cản trở thiết bị liên quan.
  • Mã vật liệu và bề mặt: Đối chiếu màu sắc, mã vật liệu, đồng thời ghi nhận trầy xước hoặc hư hỏng do vận chuyển.
  • Khả năng vận hành: Thử đóng mở cánh tủ, ngăn kéo và căn chỉnh các khe sau khi lắp.

Tường, sàn hoặc trần thực tế có thể có sai số nhỏ, vì vậy đội lắp đặt được phép căn chỉnh trong phạm vi không làm thay đổi thiết kế. Nếu sai lệch ảnh hưởng đến kích thước, vị trí hoặc cách sử dụng sản phẩm, công việc nên tạm dừng để kiến trúc sư hoặc kỹ sư phụ trách kiểm tra trước khi xử lý.



Sau khi lắp xong, từng hạng mục cần được đối chiếu lại với bản vẽ và chụp ảnh những điểm chưa đạt. Đây là căn cứ để tiếp tục kiểm tra chất lượng hoàn thiện trước khi ký bàn giao.



4.3. Kiểm tra trước khi ký bàn giao



Trước khi ký biên bản bàn giao, gia chủ không nên chỉ nhìn tổng thể xem không gian đã đẹp hay chưa. Một cánh tủ mở bị vướng, ổ cắm bị che hoặc vật liệu khác mẫu đã duyệt đều có thể ảnh hưởng đến quá trình sử dụng sau này. Cách dễ kiểm tra nhất là đối chiếu lần lượt theo từng nhóm dưới đây:



Nhóm kiểm tra Nội dung cần xem Cách xử lý khi phát hiện lỗi
Bản vẽ và khối lượngVị trí, kích thước, số lượng và hạng mục đã thi côngĐối chiếu với hồ sơ và bảng khối lượng đã duyệt
Vật liệuMã màu, bề mặt và vị trí sử dụngSo sánh với bảng vật liệu hoặc mẫu đối chứng
Hệ tủ và phụ kiệnCánh tủ, khe hở, ngăn kéo, ray trượt và bản lềĐóng mở nhiều lần, đánh dấu vị trí chưa ổn định
Điện và chiếu sángCông tắc, ổ cắm, đèn và các thiết bị liên quanThử trực tiếp từng vị trí trước khi bàn giao
Bề mặt hoàn thiệnSơn, trần, vách, nẹp, cạnh tủ và điểm tiếp giápChụp ảnh, ghi rõ vị trí cần sửa
Hồ sơ bàn giaoBiên bản nghiệm thu, danh sách lỗi và thông tin bảo hànhYêu cầu bổ sung đầy đủ trước khi xác nhận



Gia chủ chỉ nên ký xác nhận hoàn tất khi các hạng mục đã được kiểm tra, vận hành ổn định và hồ sơ cần thiết đã được bàn giao. Những lỗi ảnh hưởng đến việc sử dụng cần được xử lý trước; các lỗi còn lại phải ghi rõ vị trí, người phụ trách và thời hạn sửa trong biên bản.



Việc kiểm tra theo từng nhóm giúp quá trình nghiệm thu nội thất The Global City dễ theo dõi hơn, đồng thời tạo căn cứ rõ ràng để hai bên đối chiếu nếu cần sửa lỗi hoặc bảo hành sau này.



4.4. Ghi lỗi, chốt thời hạn sửa và bảo hành



Lỗi chỉ trao đổi bằng lời rất dễ bị quên hoặc hiểu khác nhau. Vì vậy, sau khi kiểm tra nội thất, mỗi vấn đề cần được ghi thành một mục riêng để gia chủ và đơn vị thi công cùng theo dõi đến khi xử lý xong. Danh sách lỗi nên thể hiện rõ:



  • Vị trí: Ghi cụ thể lỗi nằm ở phòng nào, hệ tủ nào hoặc bộ phận nào.
  • Hiện trạng: Mô tả ngắn gọn vấn đề đang gặp, chẳng hạn cánh tủ bị lệch, ray kéo chưa êm hoặc bề mặt có vết trầy.
  • Hình ảnh: Chụp toàn cảnh để xác định vị trí và ảnh cận cảnh để thấy rõ lỗi.
  • Mức độ ảnh hưởng: Phân biệt lỗi ảnh hưởng đến việc sử dụng với lỗi chủ yếu liên quan đến thẩm mỹ.
  • Người phụ trách: Xác định bộ phận chịu trách nhiệm kiểm tra và khắc phục.
  • Thời hạn sửa lỗi: Ghi ngày dự kiến hoàn thành, tránh dùng các cụm chung chung như “sẽ xử lý sớm”.
  • Kết quả kiểm tra lại: Sau khi sửa, gia chủ cần kiểm tra lần cuối và xác nhận lỗi đã được khắc phục.

Các lỗi làm nội thất khó sử dụng, chẳng hạn cánh tủ không đóng được, ngăn kéo bị kẹt hoặc thiết bị không hoạt động, nên được ưu tiên xử lý trước. Với lỗi nhỏ về bề mặt, hai bên vẫn cần thống nhất thời gian sửa và ghi rõ trong biên bản bàn giao.



Gia chủ chưa nên xác nhận công trình đã hoàn tất khi lỗi ảnh hưởng đến công năng vẫn chưa được xử lý hoặc chưa có thời hạn khắc phục rõ ràng. Trường hợp vẫn bàn giao để kịp sử dụng, các hạng mục còn tồn tại phải được liệt kê đầy đủ trong biên bản.



Hồ sơ bàn giao cũng cần nêu rõ phạm vi bảo hành, thời điểm bắt đầu, thời hạn áp dụng và đầu mối tiếp nhận. Nhờ đó, gia chủ biết vấn đề nào thuộc bảo hành, cần liên hệ với ai và cung cấp thông tin gì khi phát sinh lỗi sau này.



5. Câu hỏi thường gặp về quy trình nội thất The Global City



Các câu hỏi dưới đây tập trung vào thời điểm bắt đầu, tiến độ, chi phí và nghiệm thu trong quy trình thiết kế thi công nội thất The Global City. Câu trả lời được trình bày ngắn gọn để gia chủ dễ nắm trước khi triển khai.



Gia chủ có thể chuẩn bị nhu cầu, mặt bằng và mức đầu tư trước khi nhận bàn giao. Tuy nhiên, kích thước dùng để sản xuất nội thất phải được kiểm tra lại tại công trình thực tế.

Thời gian phụ thuộc vào diện tích, khối lượng công việc, tốc độ duyệt thiết kế, vật liệu và điều kiện lắp đặt. Vì vậy, chưa nên áp dụng một mốc thời gian cố định cho mọi công trình.

Chi phí thường phát sinh khi thay đổi công năng sau khi duyệt, đổi vật liệu sau khi đặt hàng hoặc bổ sung hạng mục chưa có trong báo giá. Chốt sớm hồ sơ, vật liệu và phạm vi thi công sẽ giúp gia chủ kiểm soát tốt hơn.

Có, khi điều kiện sản xuất cho phép. Việc kiểm tra giúp đối chiếu kích thước, vật liệu, phụ kiện và tình trạng sản phẩm trước khi đóng gói, vận chuyển.

Gia chủ chỉ nên ký khi đã kiểm tra khối lượng, vận hành thử các hạng mục và nhận đủ hồ sơ bảo hành. Những lỗi chưa xử lý cần được ghi rõ người phụ trách cùng thời hạn khắc phục.



6. Kết luận



Quy trình thiết kế thi công nội thất The Global City gồm 10 bước, bắt đầu từ khảo sát hiện trạng và kết thúc ở nghiệm thu, bàn giao, bảo hành. Mỗi bước đều cần có kết quả cụ thể và được gia chủ xác nhận trước khi chuyển sang giai đoạn tiếp theo.



Để kiểm soát chi phí và tiến độ tốt hơn, ba nội dung cần được chốt rõ là hồ sơ thiết kế, vật liệu và khối lượng thi công. Bên cạnh đó, gia chủ không nên bỏ qua hai mốc quan trọng: kiểm tra sản phẩm tại xưởng và nghiệm thu sau khi lắp đặt tại công trình.



Gia chủ có thể gửi mặt bằng, hình ảnh hiện trạng, nhu cầu sử dụng và thời điểm muốn hoàn thiện để Hometalk tư vấn lộ trình phù hợp. Tham khảo thêm giải pháp thiết kế thi công nội thất The Global City để xác định phạm vi triển khai cho công trình của mình.



Thông tin liên hệ:



  • Văn phòng đại diện: Hometalk Office Building, 236 Đinh Bộ Lĩnh, Phường Bình Thạnh, TP. Hồ Chí Minh.
  • Nhà máy sản xuất: 668/21 Quốc Lộ 13, Phường Hiệp Bình, TP. Hồ Chí Minh.
  • Website: hometalk.com.vn
  • Hotline: 0946 30 8888 – 0905 64 9999 – 09 6666 3456
  • Email: hometalkvn@gmail.com
Avatar of Ly Nguyễn - Hometalk
Ly Nguyễn - Hometalk

Co-Founder/Architect
Ly Nguyễn (Nguyễn Hương Ly) là một doanh nhân nổi bật trong lĩnh vực kiến trúc - nội thất, đồng sáng lập và Trưởng phòng Thiết kế tại Hometalk. Tốt nghiệp Đại học Kiến Trúc TP.HCM năm 2016 với bằng Cử nhân Thiết kế Nội thất và Thiết kế Thời trang, chị đã tích lũy hơn 5 năm kinh nghiệm qua hợp tác với các agency lớn như Bpro và Redder, dẫn dắt hàng trăm dự án thiết kế nội thất cao cấp, xây nhà trọn gói, và các công trình tiêu biểu như văn phòng Bitexco, chuỗi F&B Món Huế – Phở Hùng.

Trên hành trình nỗ lực, chị đã khẳng định vị thế vững chắc, đưa Hometalk trở thành Top 10 Thương hiệu hàng đầu Việt Nam 2022 do Trung tâm Doanh nghiệp ASIA trao tặng. Công ty còn nhận giải Thương hiệu mạnh quốc gia 2025 và Top 10 Nhà lãnh đạo doanh nghiệp giỏi 2025. Triết lý thiết kế: “Hài hòa giữa công năng, thẩm mỹ, phong thủy và bền vững”, nhằm mang đến mái ấm hạnh phúc cho mọi gia đình. Với 95% khách hàng hài lòng (dựa trên đánh giá Google và NPS), Hometalk cam kết dịch vụ uy tín.
